背景资料   某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工

admin2022-08-02  28

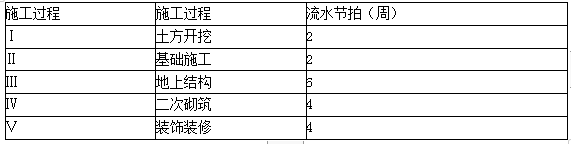

问题 背景资料  某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。根据施工工艺要求,地上结构、二次砌筑两施工过程间时间间隔为2周。  现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见表1A420011。  表1A420011 【问题】  (1)上述五个专业工程队组织流水施工属于何种形式的流水施工,绘制其流水施工进度计划图,并计算总工期。  (2)根据本工程的特点,比较适合采用何种形式的流水施工形式,并简述理由。  (3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。

选项

答案

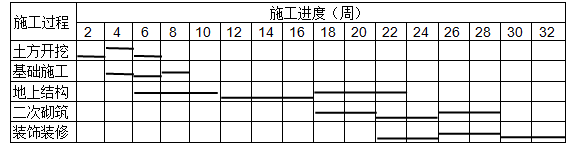

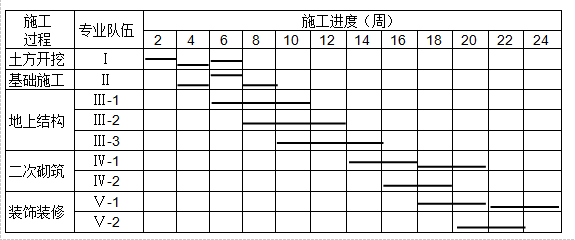

解析 (1)上述五个专业工作队组织的流水施工属于异步距异节奏流水。根据表1A420011中数据,采用“大差法”(累计相加,错位相减,取大差值)计算流水步距:  ①各施工过程流水节拍的累加数列:  施工过程Ⅰ:2,4,6  施工过程Ⅱ:  2,4,6  施工过程Ⅲ:   6,12,18  施工过程Ⅳ:     4, 8,12  施工过程Ⅴ:       4, 8,12  ②错位相减,取最大值得流水步距  ③总工期流水施工进度计划(2)本工程比较适合加快成倍节拍(等步距异节奏)流水施工。  理由:因五个施工工程的流水节拍分别为2、2、6、4、4,存在最大公约数,且最大公约数为2,所以本工程组织成倍节拍流水施工最理想。  (3)如采用成倍节拍流水施工,则应增加相应的专业队。  流水步距:K=max公约数[2,2,6,4,4]=2(周)  确定专业队数:  bⅠ=2/2=1;  bⅡ=2/2=1;  bⅢ=6/2=3;  bⅣ=4/2=2;  bⅤ=4/2=2  流水施工工期:T=(M+N-1)K+ΣG=(3+9-1)×2+2=24(周)
