某工程项目部根据当地政府要求进行新冠疫情后复工,按照住建部《房屋市政工程复工复产

admin2022-08-02  21

问题 某工程项目部根据当地政府要求进行新冠疫情后复工,按照住建部《房屋市政工程复工复产指南》(建办质(2020) 8号)规定,制定了《项目疫情防控措施),其中规定有:  (1)施工现场采取封闭式管理。严格施工区等“四区”分离,并设置隔离区和符合标准的隔离室:  (2)根据工程规模和务工人员数量等因素,合理配备疫情防控物资;  (3)现场办公场所、会议室、宿舍应保持通风,每天至少通风3次,并定期对上述重点场所进行消毒。项目部制定的《模板施工方案》中规定有:  (1)模板选用15mm厚木胶合板,木枋格栅、围檩:  (2)水平模板支撑采用碗扣式钢管脚手架,顶部设置可调托撑:  (3)碗扣式脚手架钢管材料为Q235级,高度超过4m,模板支撑架安全等级按1级要求设计:  (4)模板及其支架的设计中考虑了下列各项荷载:  1)模板及其支架自重(G1)  2)新浇筑混凝土自重(G2)  3)钢筋自重(G3)  4)新浇筑混凝土对模板侧面的压力(G4)  5)施工人员及施工设备产生的荷载(Q1)  6)浇筑和振捣混凝土时产生的荷载(Q2)  7)泵送混凝土或不均匀堆载等附加水平荷载(Q3)  8)风荷载(Q4)进行各项模板设计时,参与模板及支架承载力计算的荷载项见表1。问题:1、《项目疫情防控措施》规定的“四区”中除施工区外还有哪些施工现场主要防疫物资有哪些需要消毒的重点场所还有哪些2、作为混凝土浇筑模板的材料种类都有哪些 (如木材)3、写出表1中其他模板与支架承载力计算内容项目的参与荷载项。(如:支架水平杆及节点承载力:G1、G2、G3、Q1)4、指出图1中模板支撑架剖面图中的错误之处。

选项

答案

解析 1、
  (1) 生活区、办公区、辅助作业区、材料堆放区(2分)
  (2) 额温枪、 水银体温计、 口罩、84消毒液、 洗手液、橡胶手套(2分)
  (3) 门口区域(人脸识别打卡机及楼梯口处)、公共区域(门厅、楼道电梯、会议室、卫生间等区域)、中央空调区(停用)(2分)
释疑:住房和城乡建设部办公厅关于印发房屋市政工程复工复产指南的通知:
2.4.1 施工现场采取封闭式管理。严格施工区、材料加工和存放区、办公区、生活区等“四区”分离,并设置隔离区和符合标准的隔离室。现场不具备条件的,应按照标准在异地设置。
2.4.3 根据工程规模和务工人员数量等因素,合理配备体温计、口罩、消毒剂等疫情防控物资。
3.5.5 定期对宿舍、食堂、盥洗室、厕所等重点场所进行消毒,并加强循环使用餐具清洁消毒管理,严格执行一人一具一用一消毒。


2、钢材、木材、竹、铝合金。(3分)

3、
   (1)底面模板承载力:G1、G2、G3、Q2 (2分)
  (2)支架立杆承载力: G1、 G2、G3、Q1、Q2 (2分)
  (3)支架结构整体稳定: G1、G2、G3、G4、Q1、Q2、Q3、Q4 (2分)

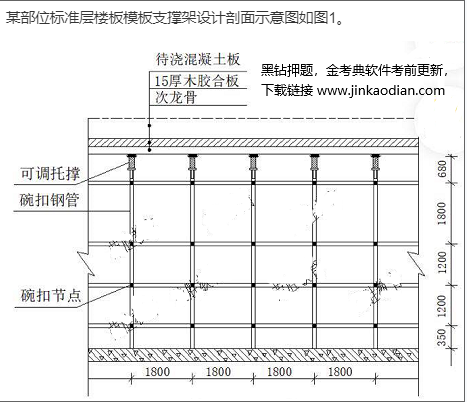

4、指出错误之处即可
  (1)错误一:顶层水平杆步距1800mm (1分) (6.3.5步 距应通过立杆碗扣节点间距均匀设置;对安全等级I为级的模板支撑架,架体顶层两步距应比标准步距缩小至少一个节点间距)
  (2) 错误二:立杆底部没有垫板(1分)
  (3) 错误三:立杆间距1800mm (1分) (6. 3. 6立杆间距应通过设计计算确定,并应符合下列规定:当立杆采用Q235级材质钢管时,立杆间距不应大于1.5m)
  (4) 错误四:可调托撑螺杆伸出长度680mm(1分)(6.3.3立杆顶端可调托撑伸出顶层水平杆的悬臂长度不应超过650mm)
  (5) 没有设置竖向斜撑杆(1分) (6. 3. 8模板支撑架应设置竖向斜撑杆并应符合下列规定:安全等级为I 级的模板支撑架应在架体周边、内部纵向和横向每隔4m~6m各设置一道竖向斜撑杆)注: 6. 1.3脚手架的水平杆应按步距沿纵向和横向连续设置,不得缺失。在立杆的底部碗扣处应设置一道纵向水平杆、横向水平杆作为扫地杆,扫地杆距离地面高度不应超过400mm,水平杆和扫地杆应与相邻立杆连接牢固。
转载请注明原文地址:https://tihaiku.com/jzgc/129475.html

最新回复(0)
