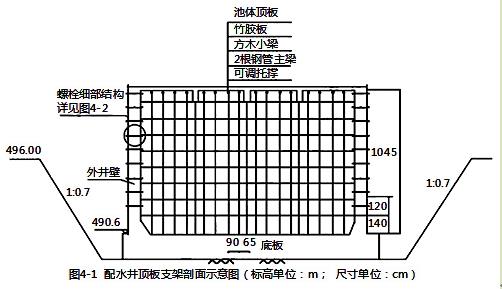

问题 某公司中标污水处理厂升级改造工程,处理规模为70万m3/d。其中包括中水处理系统。中水处理系统的配水井为矩形钢筋混凝土半地下室结构,平面尺寸17.6m×14.4m;高11.8m,设计水深9米;底板、顶板厚度分别为1.1m,0.25m。施工过程中发生了如下事件:事件一:配水井基坑边坡坡度1:0.7(基坑开挖不受地下水影响),采用厚度6~10cm的细石混凝土护面。配水井顶板现浇施工采用扣件式钢管支架,支架剖面如图4-1所示。方案报公司审批时,主管部门认为基坑缺少降、排水设施,顶板支架缺少重要杆件,要求修改补充。事件二:在基坑开挖时,现场施工员认为土质较好,拟取消细石混凝土护面,被监理工程师发现后制止。事件三:项目部识别了现场施工的主要危险源,其中配水井施工现场主要易燃易爆物体包括脱模剂、油漆稀释料……。项目部针对危险源编制了应急预案,给出了具体预防措施。事件四:施工过程中,由于设备安装工期压力,中水管道未进行功能性试验就进行了道路施工(中水管道在道路两侧)。试运行时中水管道出现问题,破开道路对中水管道进行修复造成经济损失180万元,施工单位为此向建设单位提出费用索赔。1、图4-1中基坑缺少哪些降水排水设施?顶板支架缺少哪些重要杆件?2、指出图4-2、图4-3中A、B名称,简述本工程采用这种形式螺栓的原因。3、事件二中,监理工程师为什么会制止现场施工员的行为?取消细石混凝土护面应履行什么手续?4、事件三中,现场的易燃易爆物体危险源还应包括哪些?5、事件四所造成的损失能否索赔?说明理由。6、配水井满水试验至少应分几次?分别列出每次充水高度。

选项

答案

解析 1 、基坑缺少的排水设施有:坡顶没有显示截水沟;基坑内没有显示排水沟和集水井。
顶板支架缺少扫地杆、水平杆和剪刀撑。

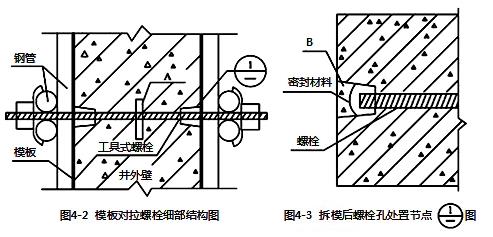

2 、A为止水环(止水钢板),拆模后螺栓孔处置节点图中B为聚合物水泥砂浆(防水砂浆)。
采用此种形式螺栓的原因:配水池为给排水构筑物,防渗要求较高,所以,必须采用有止水构造螺栓。
3 、因为施工员违反已经审批的施工方案进行作业。取消细石混凝土护面属于方案变更,应重新编制、论证,并经原批准程序批准后方可实施。
4 、现场的易燃易爆物体风险源还应包括:氧气、乙炔,竹胶板、方木。
5 、施工单位不能索赔。
原因:因为施工单位未按规范规定(倒序)施工,属于施工单位自身责任。
6 、满水试验至少需3次进行。
分为3次注水试验时:第一次充水至设计水深的1/3(充水至3m);第二次充水至设计水深的2/3(充水至6m) ;第三次充水至设计水深(充水至9m) 。
