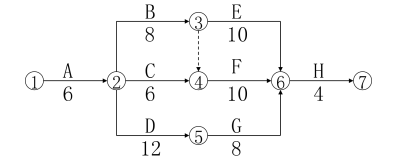

某工程施工前, 承包人编制了如下双代号网络图(单位: 天), 经监理批准后实施。
某工程施工前, 承包人编制了如下双代号网络图(单位: 天), 经监理批准后实施。
admin
2022-08-02
87
问题
某工程施工前, 承包人编制了如下双代号网络图(单位: 天), 经监理批准后实施。
工作 F 施工前, 因建设单位设计变更, 导致工作 F 延长 5 天, 施工单位提出 5 天的工期索赔。问题: 请找出原网络计划的关键线路(用节点表示) 与计算工期; 施工单位的索赔是否成立, 请说明理由。
选项
答案
解析
(1) 关键线路为①→②→⑤→⑥→⑦, 计算工期为 30 天。
(2) 不成立。
因为虽然设计变更导致工期延误属于非承包人责任, 但是工作 F 有两天的总时差, 只使总工期延长 3 天, 所以索赔 5 天不成立, 应索赔 3 天。
【提示】
找关键线路时需要注意两点: 注意题目中关键线路的表示方法, 用工作表示或用节点表示,
如上例用工作表示即为 A-D-G-H; 关键线路可能为两条及以上, 不要遗漏。
总时差的简便求法——“大差法”, 如上例。
第一步: 求双代号网络图的计算工期, 30 天。
第二步: 找出经过工作 F 的所有线路, 分别求其工期:
①A-B-F-H, 28 天; ②A-C-F-H, 26 天, 取大值, 即取 28 天。
第三步: F 工作总时差=①-②=30-28=2 天
转载请注明原文地址:https://tihaiku.com/jzgc/128824.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
建筑工程质量验收应划分为()。A.单位(子单位)工程 B.分项工程 C
建筑安装工程施工质量应符合统一标准(GB50300)和相关()的规定。A.
单位工程质量验收合格,建设单位应在规定时间内报建设行政管理部门()。A.核
分部(子分部)工程质量验收记录表签字人包括()。A.建设单位项目负责人
根据《工业安装工程施工质量验收统一标准》,单位(子单位)工程施工质量验收项目应按
单位工程质量验收合格的规定为()。A.单位工程所含分部工程质量全部合格
工业安装工程分项工程质量验收记录表签字人包括()。A.施工单位专业技术质量
电梯安装单位在履行告知后、开始施工前应向规定的检验机构申请()。A.监督检
室内给水工程施工程序:室内给水管道施工程序:施工准备→预留、预埋→管道测绘放线→
当现场条件不允许进行管道液压和气压试验时,经过设计和建设单位同意,也可以采取其他
随机试题
DictationListentothepassage.Forquestions21-25,fillintheblankswi
Wantaglimpseofthefutureofhealthcare?Takealookatthewaythevari
Manypeoplewronglybelievethatwhenpeoplereacholdage,theirfamiliesp
Whatcanweinferfromthispassage?[br][originaltext]Thesuicideratein
A.选择性兴奋 B.选择性拮抗白三烯受体 C.选择性兴奋β肾上腺素受体 D
下列哪项不是腰痛的病因A、感受湿热 B、感受寒湿 C、湿热下注 D、气滞血
宋代产生了中国绘画中最好的山水画,画家从细小的一只鸟、一朵花开始,最后扩大成为对
1.赢得关键群体对公司业务工作的价值认同是推动公司发展战略顺利实施、规避社会舆论
沿波的传播方向(X轴)上,有两点相距1/3m(λ>1/3m),B点的振动比A点
关于建筑施工企业负责人施工现场带班制度的说法,正确的是()。A.建筑施工企业负
最新回复
(
0
)
