(一)背景 资料某综合楼工程,地下三层,地上二十层,总建筑面积68000m2。

admin2022-08-02  21

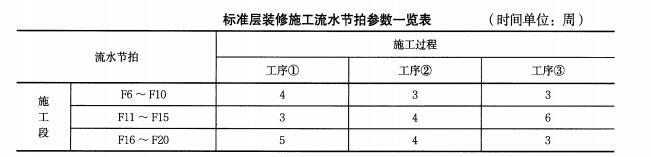

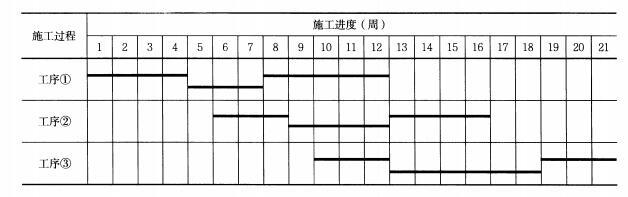

问题 (一)背景资料某综合楼工程,地下三层,地上二十层,总建筑面积68000m2。地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构。建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,约定竣工时需向建设单位移交变形测量报告,部分主要材料由建设单位采购提供。施工单位委托第三方测量单位进行施工阶段的建筑变形测量。基础桩设计桩径800mm、长度35~42m,混凝土强度等级C30,共计900 根。施工单位编制的桩基施工方案中列明:采用泥浆护壁成孔、导管法水下灌注C30 混凝土;灌注时桩顶混凝土面超过设计标高500mm;每根桩留置1 组混凝土试件;成桩后按总桩数的20% 对桩身质量进行检验。监理工程师审查时认为方案存在错误,要求施工单位改正后重新上报。地下结构施工过程中,测量单位按变形测量方案实施监测时,发现基坑周边地表出现明显裂缝,立即将此异常情况报告给施工单位。施工单位立即要求测量单位及时采取相应的监测措施,并根据观测数据制订了后续防控对策。装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上均包含三个施工工序,其流水节拍如下表所示:建设单位采购的材料进场复检结果不合格,监理工程师要求退场;因停工待料导致窝工,施工单位提出8 万元费用索赔。材料重新进场施工完毕后,监理验收通过;由于该部位的特殊性,建设单位要求进行剥离检验,检验结果符合要求;剥离检验及恢复共发生费用4 万元,施工单位提出4 万元费用索赔。上述索赔均在要求时限内提出,数据经监理工程师核实无误。问题1.指出桩基施工方案中的错误之处,并分别写出相应的正确做法。2.变形测量发现异常情况后,第三方测量单位应及时采取哪些措施?针对变形测量,除基坑周边地表出现明显裂缝外,还有哪些异常情况也应立即报告委托方?3.参照下图图示,绘制标准层装修的流水施工横道图。4.分别判断施工单位提出的两项费用索赔是否成立,并写出相应理由。

选项

答案

解析 1.(1)错误之一:水下灌注C30 混凝土;正确做法:灌注C35 混凝土(或水下混凝土应提高等级)。(2)错误之二:桩顶混凝土面超过设计标高500mm;正确做法:水下灌注应超灌0.8~1.0m。(3)错误之三:按总桩数的20% 抽检对桩身质量进行检验;正确做法:甲级设计桩抽检数量不应少于总数的30%。2.(1)第三方测量单位应及时采取的措施有:增加观测次数、调整变形测量方案。(2)应立即报告委托方的异常情况还有:①变形量出现异常;②变形速率出现异常;③周边(开挖面)出现塌陷(滑坡);④建筑本身出现异常;⑤周边建筑出现异常;⑥由于地震(暴雨、冻融)自然灾害引起的异常情况。4.(1)8 万元费用索赔:成立;理由:该损失是由于建设单位责任(原因)(或建设单位供应主材不合格)所造成的。(2)4 万元费用索赔:成立;理由:因剥离检验质量合格,所以由此造成的损失由建设单位承担。
转载请注明原文地址:https://tihaiku.com/jzgc/127384.html

最新回复(0)
