某新建办公楼工程,总建筑面积68000m2,地下2层,地上30层,人工挖孔桩基础
某新建办公楼工程,总建筑面积68000m2,地下2层,地上30层,人工挖孔桩基础
admin
2022-08-02
37
问题

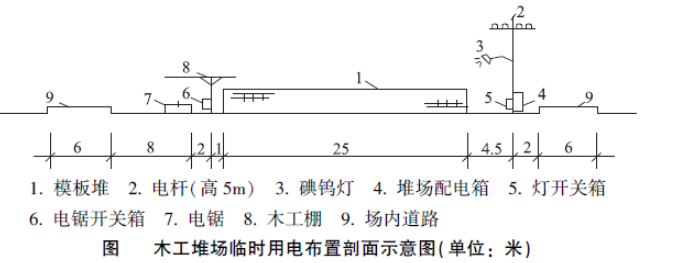

某新建办公楼工程,总建筑面积68000m2,地下2层,地上30层,人工挖孔桩基础,设计桩长18m,基础埋深8.5m,地下水为-4.5m;裙房6层,檐口高28m;主楼高度128m,钢筋混凝土框架-核心筒结构。建设单位与施工单位签订了施工总承包合同。施工单位制定的主要施工方案有:排桩+内支撑式基坑支护结构;裙房用落地式双排扣件式钢管脚手架,主楼布置外附墙式塔吊,核心筒爬模施工,结构施工用胶合板模板。施工中,木工堆场发生火灾。紧急情况下值班电工及时断开了总配电箱开关,经查,火灾是因为临时用电布置和刨花堆放不当引起。部分木工堆场临时用电现场布置剖面示意图见图5。
施工单位为接驳市政水管,安排人员在夜间挖沟、断路施工,被主管部门查处,要求停工整改。在地下室结构实体采用回弹法进行强度检验中,出现个别部位C35混凝土强度不足,项目部质量经理随机安排公司实验室检测人员采用钻芯法对该部位实体混凝土进行检测,并将检验报告报监理工程师。监理工程师认为其做法不妥,要求整改。整改后钻芯检测的试样强度分别为28.5MPa、31MPa、32MPa。该建设单位项目负责人组织对工程进行检查验收,施工单位分别填写了《单位工程竣工验收记录表》中的“验收记录”、“验收结论”、“综合验收结论”。“综合验收结论”为“合格”。参加验收单位人员分别进行了签字。政府质量监督部门认为一些做法不妥,要求改正。【1】 、背景资料中,需要进行专家论证的专项施工方案有哪些?排桩支护结构方式还有哪些?【2】 、指出图5中措施做法的不妥之处。正常情况下,现场临时配电系统停电的顺序是什么?【3】 、对需要市政停水、封路而影响环境时的正确做法是什么?【4】 、说明混凝土结构实体检验管理的正确做法。该钻芯检验部位C35混凝土实体检验结论是什么?并说明理由。【5】 、《单位工程质量竣工验收表》中“验收记录”、“验收结论”、“综合验收结论”应该由哪些单位填写?“综合验收结论”应该包含哪些内容?
选项
答案
解析
【1】 、(1)需要进行专家论证的专项施工方案有:人工挖孔灌注桩;开挖超过5m的基坑(背景为8.5m)开挖、支护、降水;附墙式塔吊;核心筒爬模。
(2)排桩可根据工程情况分为悬臂式支护结构、拉锚式支护结构、内撑式支护结构和锚杆式支护结构。
【2】 、(1)不妥之处一:电锯的开关箱距离堆场配电箱距离为30.5m,距离模板堆垛为1m。
正确做法:开关箱和配电箱的间距不得大于30m,距离现场堆垛外缘不得小于1.5m。
不妥之处二:图中,3是碘钨灯。
正确做法:仓库或堆料场严禁使用碘钨灯,以防碘钨灯引起火灾。
不妥之处三:电杆高度为5m,电杆距离模板堆垛为4.5m;
正确做法:架空电力线与露天易燃物堆垛的最小水平距离,不应小于电杆高度的1.5倍,图片中,电杆应当距离模板堆垛不小于7.5m(5×1.5=7.5)。
(2)现场停电的顺序为:开关箱→分配电箱→总配电箱。
【3】 、承包人在施工过程中临时要求停水、停电、中断道路交通,应提前10日通知发包人办理相关申请批准手续。并按发包人的要求,提供需要承包人提供的相关文件、资料、证件等。经主管部门同意后,方可进行断路施工。同时,夜间施工,施工单位还应当申领夜间施工许可证,并公告附近居民。
【4】 、(1)结构实体检验应由监理单位组织施工单位实施,并见证实施过程。施工单位应制定结构实体检验专项方案,并经监理单位审核批准后实施。除结构位置与尺寸偏差外的结构实体检验项目,应由具有相应资质的检测机构完成。
(2)C35混凝土强度要求为:35MPa≤fcu,k<40MPa,三个检测样本强度均不在此范围内,所以实体检测不合格。
【5】 、(1)验收记录由施工单位填写,验收结论由监理单位填写。综合验收结论经参加验收的各方共同商定,由建设单位填写。
(2)综合验收结论应当包含施工是否满足规范或标准的要求和是否准许通过验收。
