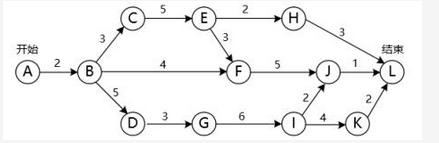

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

最全题库2022-08-02  40

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为(请作答此空)天。活动BD最多可以晚开始( )天而不会影响整个项目的进度。A.15B.21C.22D.24

选项 A.15
B.21
C.22
D.24

答案 C

解析 先找出关键路径为:ABDGIKL,其长度为22,所以最短工期22天。BD是关键路径上的活动,其总时差为0,不能耽搁,所以BD最多延误0天不会影响总工期。
转载请注明原文地址:https://tihaiku.com/congyezige/2426400.html
