某项目有 A~H 八个作业,各作业所需时间(单位:周)以及紧前作业如下表:

最全题库2022-08-02  73

问题 某项目有 A~H 八个作业,各作业所需时间(单位:周)以及紧前作业如下表:该项目的工期为(请作答此空)周。如果作业 C 拖延 3 周完成,则该项目的工期( )。A.12B.13C.14D.15

选项 A.12
B.13
C.14
D.15

答案 B

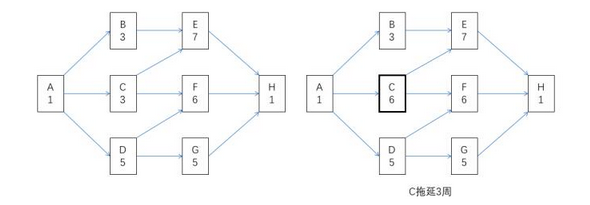

解析 画出网络图可知,ADFH为关键路径,工期为1+5+6+1=13。若C拖延3周,关键路径变为ACEH,工期为1+6+7+1=15,总体拖延2周。
转载请注明原文地址:https://tihaiku.com/congyezige/2424838.html

最新回复(0)
