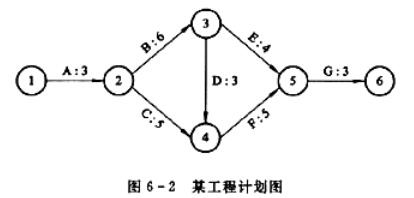

问题 某工程计划图(如图6-2所示),弧上的标记为作业编码及其需要的完成时间(天),作业F最迟开始时间需在第  ( )    天开始。A.8B.12C.13D.17

选项 A.8
B.12
C.13
D.17

答案 C

解析 “工程计划图”又称为工程网络图,与Gantt图(因果分析图,又称鱼骨刺图)是两种常用的项目管理工具,用于工作计划安排的评审和检查。本试题中该工程计划图的关键路径是A→B→D→F→G,该路径所花费的时间最长(20天)。由于作业F是关键路径中的一个作业,因此作业F的松驰时间为0。由于松驰时间=最迟开始时间-最早开始时间,而该工程计划图中作业F的完成依赖于作业C、D的完成,虽然作业B、C可并行进行,但作业A、B、D需花费12天时间,作业F最早可在第13天开始。因此作业F最迟开始时间是第13天。
