张某和同学毕业后参加大学生创业项目,创建了一个电子商务网站。最近张某负责电子商务

练习题库2022-08-02  70

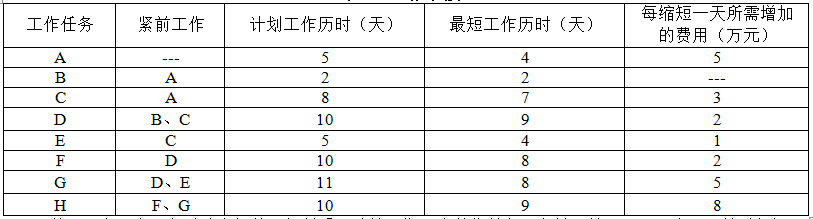

问题 张某和同学毕业后参加大学生创业项目,创建了一个电子商务网站。最近张某负责电子商务系统开发的项目管理工作。该项目经过工作分解后,范围已经明确,为了更好地对该项目的开发过程进行监控,保证项目顺利完成,张某拟采用网络计划技术对项目进度进行管理,经过分析,张某得到了一张工作计划表,如表4-1所示。表4-1 工作计划表说明:为了表明各活动之间的逻辑关系,计算工期,张某将任务及有关属性用图4-1表示,然后根据工作计划表,绘制了单代号网络图。图4-1  参数内容【问题1】(5分)根据表4-1,张某需要完成此项目的单代号网络图。请帮助张某完善此项目的BCDG任务单代号网络图各参数,填写图4-2中的空(1)-(10),将解答填入答题纸相应位置。图4-2 任务B、C、D、G的相关网络参数【问题2】(4分)(1)运用网络图,确定该项目的关键路径为(11)。(2)项目完成的总工期(12)。【问题3】(6分)根据创业项目要求,项目工期要求缩短到39天完成,需要调整工作计划。请给出具体的工期压缩方案并计算需要增加的最少费用。(1)最优压缩方案需要压缩的工作任务有:(13)、(14)、(15)、(16)、(17)。(2)需要增加的最少费用是(18)。

选项

答案

解析 【问题1】根据题意,画出该项目的单代号网络图如下:相关计算方式:工作持续时间是指一项工作从开始到完成的时间。工作的最早开始时间(ES)是指在其所有紧前工作全部完成后,本工作有可能开始的最早时刻。工作的最早完成时间(EF)是指在其所有紧前工作全部完成后,本工作有可能完成的最早时刻。工作的最早完成时间等于本工作的最早开始时间与其持续时间之和。计算时应从网络计划的起点节点开始,顺着箭线方向依次逐项计算。工作的最迟完成时间(LS)是指在不影响整个任务按期完成的前提下,本工作必须完成的最迟时刻。工作的最迟开始时间(LF)是指在不影响整个任务按期完成的前提下,本工作必须开始的最迟时刻。工作的最迟开始时间等于本工作的最迟完成时间与其持续时间之差。计算时应以项目的规定或计算的工期为基准,从网络计划的终点节点,顺着箭线方向依次逐项计算。工作的自由时差(FF)是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。对于同一项工作而言,自由时差不会超过总时差。当工作的总时差为零时,其自由时差必然为零。【问题2】该项目的关键路径为持续时间最长的那条路径,即:ACDGH。项目的总工期为关键路径的长度为44。【问题3】各工作路线有:ABDFH工期为37天,ABDGH工期为38天;ACEGH工期为39天,ACDFH工期为43天,ACDGH工期为44天;项目总工期为44天,要求缩短到39天完成;则需要压缩ACDGH和ACDFH这两条路径,根据工作计划表综合考虑,将工作A、C、D、F各压缩一天,G压缩2天是最优压缩方案,则需要增加的费用:5+3+2+2+2*5=22万元。
转载请注明原文地址:https://tihaiku.com/congyezige/2423997.html

最新回复(0)
