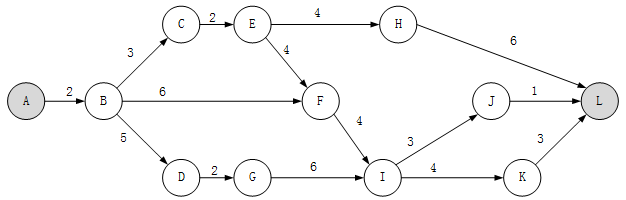

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

资格题库2022-08-02  76

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续天数,则完成该项目的最少时间为(  )天。活动EH和IJ的松弛时间分别为(  )天。问题1选项A.17B.19C.20D.22问题2选项A.3和3B.3和6C.5和3D.5和6

选项

答案 DC

解析 关键路径有两条,分别为ABCEFIKL,ABDGIKL总工期为22天。
EH在路径ABCEHL,总时长为17,EH的松弛时间即为总时差,22-17=5天。
IJ在从I结点开始,经IJL,结点I之前的是为关键路径上的结点,总时差为0。L为22天。I结点的时间点为15天,所以其松弛时间为22-15-1-3=3天。
