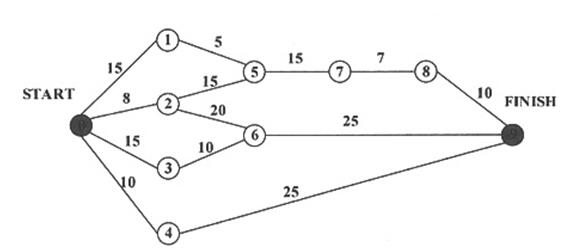

下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,

题库2022-08-02  54

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,则里程碑( )没有按时完成会影响整个项目的进度。若活动0→2完成后,停止3天才开始活动2→6,则完成整个项目的最少时间是(请作答此空)天。A.53B.55C.56D.57

选项 A.53
B.55
C.56
D.57

答案 C

解析 本题考查软件项目管理的基础知识。根据关键路径法,计算出关键路径为0-2-5-7-8-9,关键路径长度为55。因此里程碑2在关键路径上,而里程碑1、3和4不在关键路径上。若活动0→2完成后,停止3天才开始活动2→6,则相当于0-2-6-9是一个关键路径,此时,完成项目的最短时间应该是56天。
