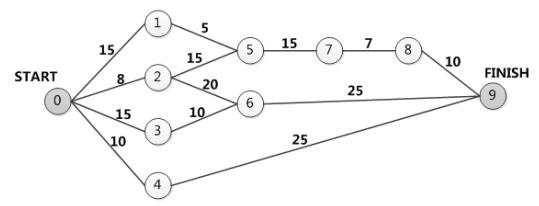

下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,

考试题库2022-08-02  55

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,则完成该项目的最少时间为( )天。若活动0->2完成后,停止(请作答此空)天开始活动2->6,则完成整个项目的最少时间不变。A.1B.2C.3D.4

选项 A.1
B.2
C.3
D.4

答案 B

解析 二问其实是计算2->6的松弛时间,即在不影响项目进度的前提下,可推迟开始的时间。本题中2->6在所在路径上的工期是8+20+25=53天,所以松弛时间为55-53=2天;故第二问正确答案为B
转载请注明原文地址:https://tihaiku.com/congyezige/2415831.html

最新回复(0)
