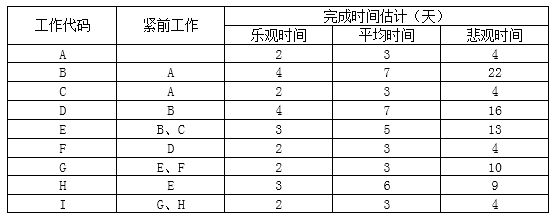

某电子政务工程各活动实施计划如下表,项目工期是(  )天。 A.21 B.2

资格题库2022-08-02  60

问题 某电子政务工程各活动实施计划如下表,项目工期是(  )天。A.21B.25C.30D.31

选项 A.21
B.25
C.30
D.31

答案 C

解析 先用三点估算法计算出表格中各个工作代码(活动)的期望值,然后根据表格中各活动的逻辑关系绘制单代号网络图,便可识别关键线路,确定工期为30天。
