阅读以下说明,回答下列问题。 [说明]张某和同学毕业后参加大学生创业项目,创

最全题库2022-08-02  59

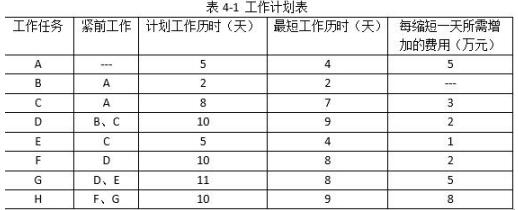

问题 阅读以下说明,回答下列问题。   [说明]张某和同学毕业后参加大学生创业项目,创建了一个电子商务网站。最近张某负责电子商务系统开发的项目管理工作。该项目经过工作分解后,范围已经明确,为了更好地对该项目的开发过程进行监控,保证项目顺利完成,张某拟采用网络计划技术对项目进度进行管理,经过分析,张某得到了一张工作计划表,如表4-1所示。说明:为了表明各活动之间的逻辑关系,计算工期,张某将任务及有关属性用图4-1表示,然后根据工作计划表,绘制了单代号网络图。问题:4.1   (5分)根据表4-1,张某需要完成此项目的单代号网络图。请帮助张某完善此项目的BCDG任务单代号网络图各参数,填写图4-2中的空(1)-(l0),将解答填入答题纸相应位置。问题:4.2   (4分)(1)运用网络图,确定该项目的关键高径为( 11 )。(2)项目完成的总工期( 12 )。问题:4.3   (6分)根据创业项目要求,项目工期要求缩短到39天完成,需要调整工作计划。请给出具体的工期压缩方案并计算需要增加的最少费用。(1)最优压缩方案需要压缩的工作任务有:( 13 )、( 14 )、( 15 )、( 16 )、( 17 )。(2)需要增加的最少费用是( 18 )。

选项

答案

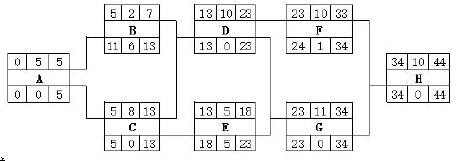

解析 问题4.1、(1)6   (2)7   (3)5   (4)0   (5)13   (6)13   (7)0  (8)23  (9)0  (10)34【解析】根据题意,画出该项目的单代号网络图如下:相关计算方式:工作持续时间是指一项工作从开始到完成的时间。工作的最早开始时间(ES)是指在其所有紧前工作全部完成后,本工作有可能开始的最早时刻。工作的最早完成时间(EF)是指在其所有紧前工作全部完成后,本工作有可能完成的最早时刻。工作的最早完成时间等于本工作的最早开始时间与其持续时间之和。计算时应从网络计划的起点节点开始,顺着箭线方向依次逐项计算。工作的最迟完成时间(LS)是指在不影响整个任务按期完成的前提下,本工作必须完成的最迟时刻。工作的最迟开始时间(LF)是指在不影响整个任务按期完成的前提下,本工作必须开始的最迟时刻。工作的最迟开始时间等于本工作的最迟完成时间与其持续时间之差。计算时应以项目的规定或计算的工期为基准,从网络计划的终点节点,顺着箭线方向依次逐项计算。工作的自由时差(FF)是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。对于同一项工作而言,自由时差不会超过总时差。当工作的总时差为零时,其自由时差必然为零。问题4.2、(11)ACDGH    (12)44问题4.3、(13)A    (14)C    (15)D    (16)G    (17)H    (18)23万元
