下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含活动,则

admin2022-08-02  58

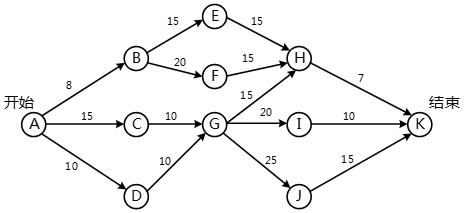

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含活动,则里程碑(  )在关键路径上,若在实际项目进展中,活动AD在活动AC开始3天后才开始,而完成活动DG过程中,由于有临时事件发生,实际需要15天才能完成,则完成该项目的最短时间比原计划多了(  )天。问题1选项A.BB.CC.DD.I问题2选项A.8B.3C.5D.6

选项

答案 BB

解析 在软件项目的活动图中,从开始结点到结束结点,耗时最长的一条路径称为关键路径。在本题中,关键路径为:A-C-G-J-K。所以备选答案中的C是属于关键路径上的里程碑。
题目中提到“活动AD在活动AC开始3天后才开始,而完成活动DG过程中,由于有临时事件发生,实际需要15天才能完成”,所以可以将AD活动由原来的10天延长至13天,而DG活动由原来的10天延长至15天,此时计算出来的关键路径比原来长了3天,所以整个项目的最短工期会延长3天。
转载请注明原文地址:https://tihaiku.com/congyezige/2409950.html

最新回复(0)
