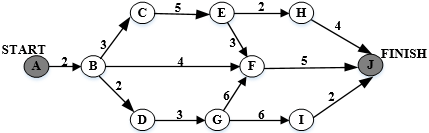

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

题库2022-08-02  52

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示相应活动的持续时间(天),则完成该项目的最少时间为(  )天。活动BC和BF最多可以晚开始(  )天而不会影响整个项目的进度。问题1选项A.11B.15C.16D.18问题2选项A.0和7B.0和11C.2和7D.2和11

选项

答案 DA

解析 项目中关键路径是ABCEFJ,总共需要18天。
BC在关键路径上,因此BC推迟会影响项目工期,不可以晚开始。
BF不在关键路径上,而BF所在的最长路径为:ABFJ,为11天,故BF最多可以晚开始18-11=7天。
BC和BF最晚开始的时间可以分别为0天和7天。
转载请注明原文地址:https://tihaiku.com/congyezige/2409665.html

最新回复(0)
