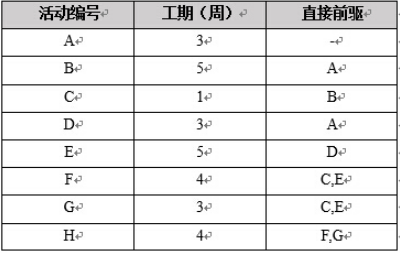

某项目包含的活动如下表所示,完成整个项目的最短时间为( )周。不能通过缩短活动(

免费题库2022-08-02  49

问题 某项目包含的活动如下表所示,完成整个项目的最短时间为( )周。不能通过缩短活动( )的工期,来缩短整个项目的完成时间A.A B.BC.D D.F

选项 A.A
B.B
C.D
D.F

答案 B

解析 本题考查软件工程进度管理知识点。根据题目中表格内容可画出下图所示的PERT图(S表示开始节点,H表示终节点)。根据上图可得关键路径为:A、D、E、F、H,长度 19,所以最短工期19周。由于B不是关键路径上的活动,所以压缩他,无法缩短整个项目的完成时间。
转载请注明原文地址:https://tihaiku.com/congyezige/2407456.html
