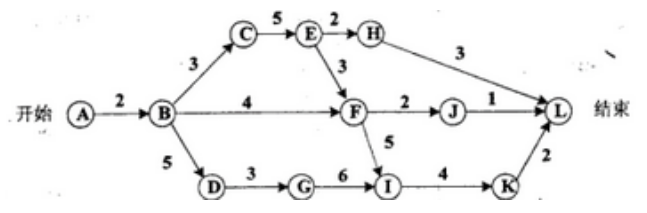

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示活动,边上的数字表示活动所需的天数,活动BD最多可以晚( )天开始而不会影响整个项目的进度A.2B.3C.5D.9

选项 A.2
B.3
C.5
D.9

答案 A

解析 关键路径为ABCEFIKL=24天,即项目完成最少要24天。BD活动的最早时间为2,最迟时间为4,总时差=最迟时间-最早时间=2天,即BD最多可以晚2天而不影响整个项目进度
