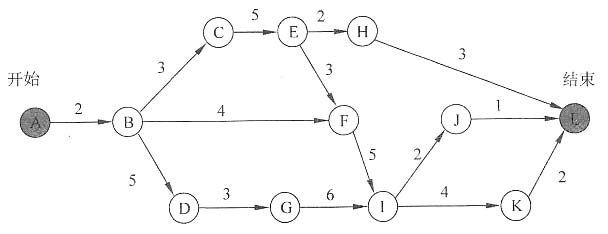

下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,

资格题库2022-08-02  63

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,则完成该项目的最少时间为___1___天。活动BD最多可以晚开始___2___天而不会影响整个项目的进度。A.15B.21C.22D.24

选项 A.15
B.21
C.22
D.24

答案 D

解析 本题考查软件项目管理的基础知识。根据上图计算出关键路径为A-B-C-E-F-I-K-L,其长度为24,关键路径上的活动均为关键活动。活动BD不在关键路径上,包含该活动的最长路径为A-B-D-G-I-K-L,其长度为22,因此松弛时间为2。
