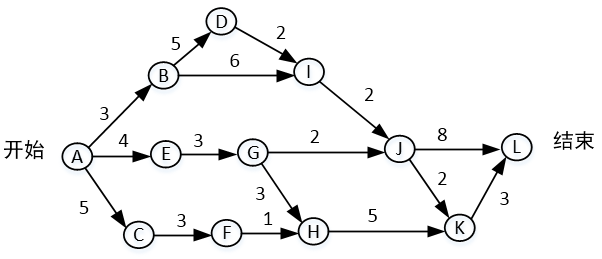

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

资格题库2022-08-02  67

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为(  )天。活动 BD 和 HK 最早可以从第(  )天开始。(活动 AB 、AE 和 AC 最早从第 1 天开始)问题1选项A.17B.18C.19D.20问题2选项A.3和10B.4和11C.3和9D.4和10

选项

答案 DB

解析 在网络图中的某些活动可以并行地进行,所以完成工程的最少时间是从开始顶点到结束顶点的最长路径长度,从开始顶点到结束顶点的最长(工作时间之和最大)路径为关键路径,关键路径上的活动为关键活动。本题中关键路径是A-B-D-I-J-L(20天)。那么BD和HK最早可以第4天和第11天。
