某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

最全题库2022-08-02  69

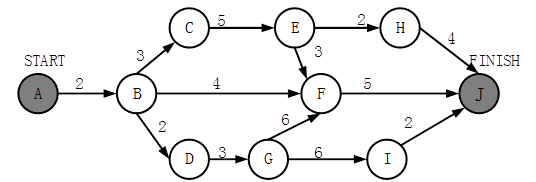

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示相应活动的持续时间(天),则完成该项目的最少时间为(  )天。活动BC和BF最多可以晚开始(  )天而不会影响整个项目的进度。问题1选项A.11B.15C.16D.18问题2选项A.0和 7B.0和11C.2和7D.2和11

选项

答案 DA

解析 在网络图中的某些活动可以并行地进行,所以完成工程的最少时间是从开始顶点到结束顶点的最长路径长度,从开始顶点到结束顶点的最长(工作时间之和最大)路径为关键路径,关键路径上的活动为关键活动。
