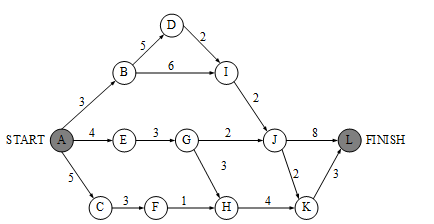

下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示活动,边的权

免费题库2022-08-02  52

问题 下图是一个软件项目的活动图,其中顶点表示项目里程碑,连接顶点的边表示活动,边的权重表示活动的持续时间,则里程碑(  )在关键路径上。活动GH的松弛时间是(  )。问题1选项A.BB.EC.CD.K问题2选项A.0B.1C.2D.3

选项

答案 AD

解析 题考查项目管理PER图方面的知识。
关键路径是从开始到结束最长的路径,因此可得出:A---B---D---I---J---L。总共天数为20天。
GH的最晚开始时间为:20-3(GH)-4(hk)-3(kl)=10。松驰时间为10-4(ae)-3(eg)=3天。
转载请注明原文地址:https://tihaiku.com/congyezige/2405448.html

最新回复(0)
