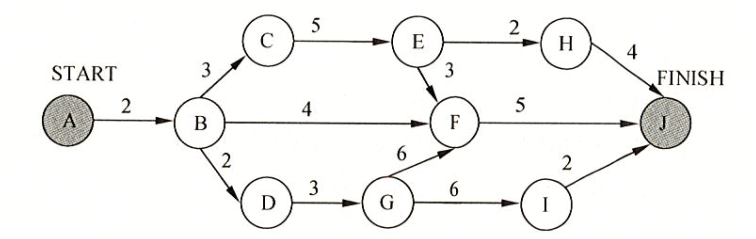

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

考试题库2022-08-02  38

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天)。由于某种原因,现在需要同一个开发人员完成 BC 和 BD,到完成该项目如最少时间为( )天。A.11B.18C.20D.21

选项 A.11
B.18
C.20
D.21

答案 C

解析 CPM基础概念题,本题的关键路径是ABCEFJ和ABDGFJ,都是18.现在需要同一个开发人员完成BC和BD,则这两个任务不可以同时进行,变成串行工作。而BC和BD都在关键路径上,因此先做BC,再做BD,相当于BD变成3+2=5,因此总工期最多延时3天,变成18+3=21天。这是新的关键路径。而先做BD,再做BC,相当于BC变成3+2=5,因此总工期最多延时2天,变成18+2=20天。这是新的关键路径。
转载请注明原文地址:https://tihaiku.com/congyezige/2403553.html

最新回复(0)
