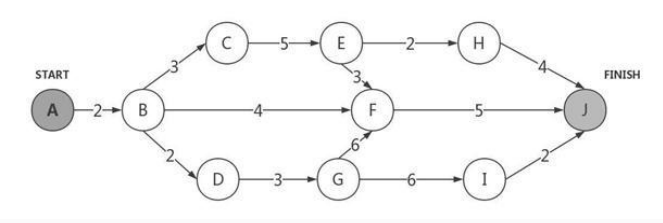

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

最全题库2022-08-02  46

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示相应活动的持续时间(天),则完成该项目的最少时间为(  )  天。活动BC和BF最多可以晚开始(本题)  天而不会影响整个项目的进度。A.0和 7 B.O和1 1C.2和7 D.2和1 1

选项 A.0和 7
B.O和1 1
C.2和7
D.2和1 1

答案 A

解析 CPM=18->abcefj  or abdgfj  =2+3+5+3+5=18倒推法:BC在关键路径上,所以不能推迟。BF只要能确保FJ正常完成即可,因此最晚开始时间18-5-4=9天,推迟9-ab=9-2=7天不影响。
