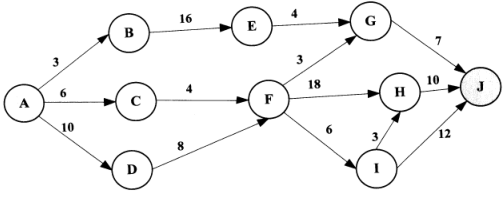

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

admin2022-08-02  39

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为( )天。活动FG的松驰时间为( 本题)天。A.9B.10C.18D.26

选项 A.9
B.10
C.18
D.26

答案 C

解析 关键路径是ADFHJ=10+8+18+10=46.FG中F在关键路径上,因此FG最早完成时间是18+3=21.最晚完成时间为:46-7=39.因此松弛时间为39-21=18天。
