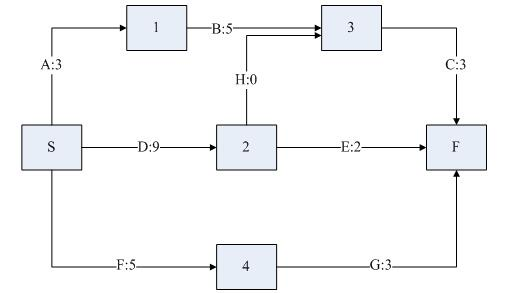

问题 下面的箭线图中(活动的时间单位:周),活动G最多可以推延 ( ) 周而不会影响项目的完工日期。A.1B.2C.3D.4

选项 A.1
B.2
C.3
D.4

答案 D

解析 本题图中“S”代表的是“开始”,“F”代表的是“结束”。经过分析,关键路径为SDHCF,工期为12周,活动G的最早开始时间是第5周,最迟开始时间是第9周,因此推迟4周不会影响总工期。
