某项目有A~H八个作业,各作业所需时间(单位:周)以及紧前作业如下表: 该
某项目有A~H八个作业,各作业所需时间(单位:周)以及紧前作业如下表: 该
免费题库
2022-08-02
98
问题

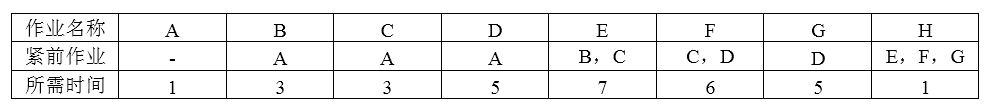

某项目有A~H八个作业,各作业所需时间(单位:周)以及紧前作业如下表:
该项目的工期为( )周。如果作业C拖延3周完成,则该项目的工期( )。问题1选项A.12B.13C.14D.15问题2选项A.不变B.拖延1周C.拖延2周D.拖延3周
选项
答案
BC
解析
本题应先绘制出活动网络图,然后从图中找出最长路径,最长路径为:ADFH,长度为13,所以总工期13周。
当作业C拖延3周后,关键路径发生改变,变为:ACEH,长度为15,所以总工期从13周,延长至15周,一共拖延2周。
转载请注明原文地址:https://tihaiku.com/congyezige/2401236.html
本试题收录于:
高级系统分析师题库软件水平考试初中高级分类
高级系统分析师
软件水平考试初中高级
相关试题推荐
监理规划是监理企业接受承建单位委托并签订建设工程委托监理合同后,由()主持编写
某信息系统建设项目,由于建设单位组织结构调整,造成项目进度延期,并导致监理合同约
某承建单位订购10台服务器机柜的执行过程中,供货方在合同约定的时间交付了6台服务
承建单位提出验收申请后,监理单位必须首先审核验收计划和验收方案,主要审查内容是(
在三方协同的质量控制中,质量管理体系的要求建设单位的参与人员是()。A.质保部
完成某信息系统集成项目中的一个最基本的工作单元A所需的时间,乐观的估计需12天,
由于承包商的原因导致监理单位延长了监理服务的时间,此工作内容应属于()。A.正
关于隐蔽工程与重新检验的说法不正确的是。A.监理工程师未能按规定时间提出延期要求
关于网络交换技术的描述,不正确的是()。A.Internet传输的最小数据单位
关于进度计划,以下()的描述是不正确的。A.编制和实施进度计划是承建单位的责任
随机试题
[img]2020m4x/ct_ehbm_ehbreadf_0343_202003[/img][br]Wheredotheguestspeakers
()亚洲司司长()执行秘书[br]()中国人民银行行长()国务委员D,N
Completethenotesbelow.WriteNOMORETHANTWOWORDSforeachanswer.Therole
MulticulturalEducation:PiecingTogetherthePuzzleToday,we’l
在天人关系的思想认识上,道家与儒家的相同之处是()。A.人要通过主观努力来改变
根据《检验检测机构诚信基本要求》(GB/T31880-2015)的要求。检测机构
若证券A与证券B的相关系数为0.5,则两者之间的关系是()。A.不相关
共用题干 某市拟在2008年10月以拍卖方式出让一宗土地,土地用途为住宅用地。
(2014年真题) 【背景资料】 根据下列材料,请回答: 某房屋建筑工程,
直接成本是指施工过程中耗费的构成工程实体或有助于工程实体形成的各项费用支出,其是
最新回复
(
0
)
