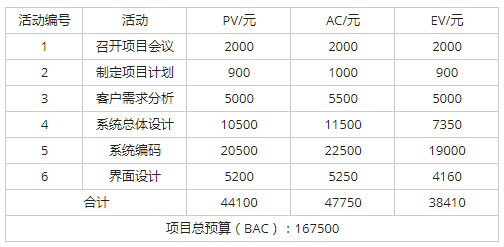

某信息化项目到2017年12月31日的成本执行(绩效)数据如下表,根据表中数据,

练习题库2022-08-02  50

问题 某信息化项目到2017年12月31日的成本执行(绩效)数据如下表,根据表中数据,不正确的是:(  )。A.非典型偏差时,完工估算(EAC)为176840元B.该项目成本偏差为-9340元C.该项目进度绩效指数为0. 80D.此项目目前成本超支,进度落后

选项 A.非典型偏差时,完工估算(EAC)为176840元
B.该项目成本偏差为-9340元
C.该项目进度绩效指数为0. 80
D.此项目目前成本超支,进度落后

答案 C

解析 本题考查的是挣值管理基础知识。
非典型偏差时,EAC=AC+ETC=AC+BAC-EV=47750+167500-38410=176840
成本偏差CV=EV-AC=38410-47750=-9340
进度偏差SV=EV-PV=38410-44100=-5690
CV<0 ,SV<0,成本超支,进度落后
项目进度绩效指数SPI=EV/PV=38410/44100=0.87。故C错误
转载请注明原文地址:https://tihaiku.com/congyezige/2303640.html

最新回复(0)
