某项目由P1、P2、P3、P4、P5五个活动组成,五个活动全部完成之后项目才能够

题库2022-08-02  29

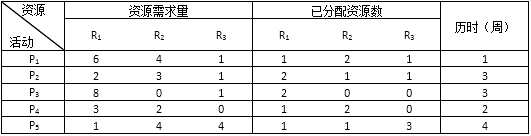

问题 某项目由P1、P2、P3、P4、P5五个活动组成,五个活动全部完成之后项目才能够完成,每个活动都需要用到R1、R2、R3三种互斥资源,三种资源都必须达到活动的资源需求量,活动才能开始。已分配资源只有在完成本活动后才能被其他活动所用。目前项目经理能够调配的资源有限,R1、R2、 R3的可用资源数分别为9、8、5。活动对资源的需求量、已分配资源数和各活动历时如下表所示(假设各活动之间没有依赖关系):【问题1】 (6分)基于以上案例,简要叙述最优的活动步骤安排。【问题2】 (7分)基于以上案例,请计算项目的完工时间(详细写出每个活动开始时间、占用资源和完成时间以及项目经理分配资源的过程)。【问题3】 (4分)在制订项目计划的过程中,往往受到资源条件的限制,经常采用资源平衡和资源平滑方法,请简要描述二者的区别。

选项

答案

解析 【问题1】
从第0周P2、P4活动开始工作,P2花3周结束,P4需要2周结束。等第三周做完后,就可以释放P2和P4的资源。
从第3周P1和P5活动开始工作,P1完成后,可以开始P3。

【问题2】
(1)(1)项目开始时,R1共占用7个,R2被占用6个,R3被占用5个,项目经理拥有的可支配资源:资源(R1) =9-7=2,资源(R2) =8-6=2,资源(R3)=5-5=0。 (1分)
(2) 观察P1至P5中已分配资源数和资源需求量,P2需要2个R2, P4需要2个R1可以开始任务,因此项目经理将现有的2个R1分配给P4(0.5分), 2个R2分配给P2(0.5分),P2和P4优先开始任务。
(3) P2任务历时3周,P4任务历时2周。
2周,P4完成, 释放3个R1、2个R2,无法满足其他活动要求:
3周, P2完成, 释放2个R1、3个R2、1个R3, 此时:资源(R1) =5,资源(R2) =5,资源(R3) =1;
(4)项目经理将现有5个R1分配给P1,2个R2分配给P1(0.5分)再将剩余3个R2分配给P5,1个R3分配给P5,P1和P5开始任务;(0.5分)
(5) 1周,P1完成,释放6个R1、4个R2、1个R3,开始P3任务;(1分)
(6) 3周,P3和P5同时结束:项目持续时间=3+1+3=7周。(3分)
[问题3] (4分)
(1)资源平衡往往改变关键路径,通常是延长。
(2)资源平滑不改变关键路径,完工日期不会延迟。
(3)资源平衡可以实现所有资源的优化,资源平滑可能无法实现所有资源的优化。
(每条2分,满分4分)
