阅读下说明,回答问题1至问题1,将解答填入答题纸的对应栏内。 [说明]某项目细分

练习题库2022-08-02  15

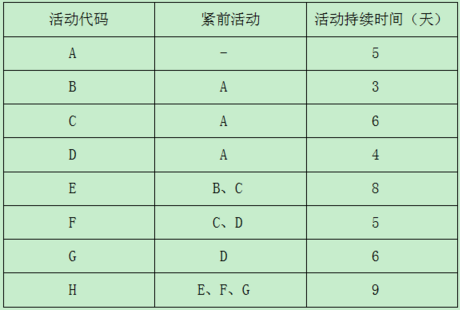

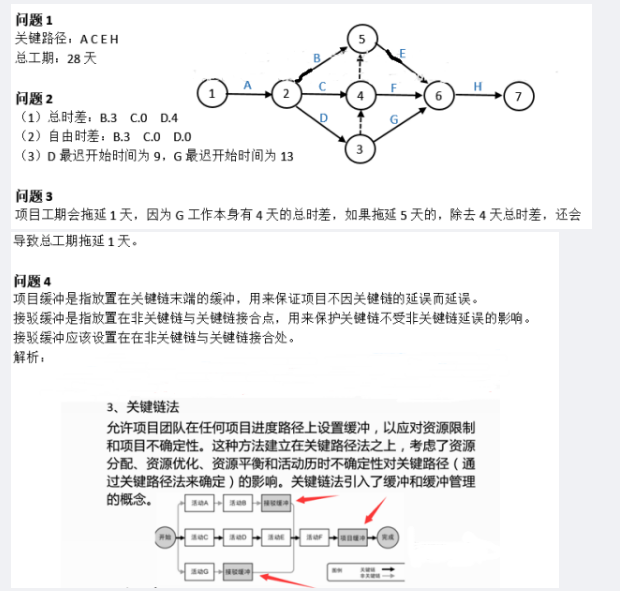

问题 阅读下说明,回答问题1至问题1,将解答填入答题纸的对应栏内。 [说明]某项目细分为A、B、C、D、E、F、G、H共八分模块,而且各模块之间的依赖关系和持续时间如下表所示:[问题1])计算该活动的关键路径和项目的总工期。[问题2](1)计算活动B、C、D的总体时差。(2)计算活动B、C、D的自由时差。(3)计算活动D、G的最迟开始时间。[问题3]如果活动G尽早开始,但工期拖延了5天,则该项目的工期会拖延多少天?请说明理由。[问题4]请简要说明什么是接驳缓冲和项目缓冲。如果采取关键链法对该项目进行进度管,则接驳缓冲应该设置在哪里?

选项

答案

解析
转载请注明原文地址:https://tihaiku.com/congyezige/2301273.html

最新回复(0)
