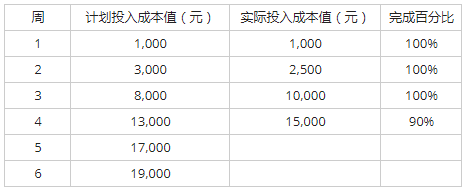

某信息系统集成项目计划6周完成,项目经理就前4周的项目进展情况进行分析情况如下,

资格题库2022-08-02  57

问题 某信息系统集成项目计划6周完成,项目经理就前4周的项目进展情况进行分析情况如下,项目的成本执行指数CPI为(  )。A.0.83B.0.87C.0.88D.0.95

选项 A.0.83
B.0.87
C.0.88
D.0.95

答案 A

解析 此题考查的是挣值管理计算。
计划价值(PV)是为计划工作分配的经批准的预算。
挣值(EV)是把范围、进度、和资源绩效综合起来考虑,以评估项目绩效和进展的方法。
实际成本(AC)是在给定时段内,执行某工作而实际发生的成本,是为完成与EV相对应的工作而发生的总成本。
成本绩效指数(CPI)是测量预算资源的成本效率的一种指标,表示为挣值与计划价值之比。
计算步骤:
AC= 1000+2500+ 10000+15 000=28500
EV=1000× 100%+3000×100%+ 8000×100%+13 000×90%=23700
CPI=EV/AC=23700/28500=0.83
