问题 某工程包括A、B、C、D、E、F、G、H八个作业,各个作业的紧前作业、所需时间和所需人数如下表所示(假设每个人均能承担各个作业):该工程的工期应为 ( ) 周A. 8B. 9C. 10D. 11

选项 A. 8
B. 9
C. 10
D. 11

答案 A

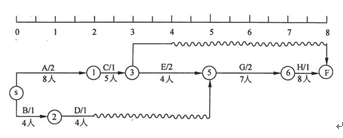

解析 题干给定条件画出双代号网络圈,再加时标,并对该网络图进行调整,形成时标网络图从上图可以直观地看出,关键路径为ACEGH,工程工期为2+1+2+2+1=8。
