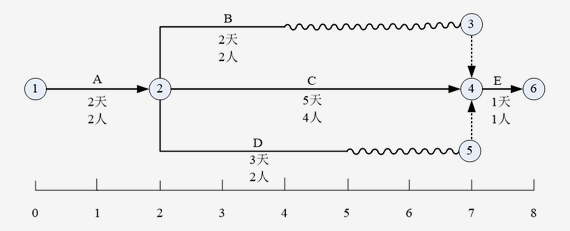

在项目某阶段的实施过程中,A活动需要2天2人完成,B活动需要2天2人完成,C活动

资格题库2022-08-02  44

问题 在项目某阶段的实施过程中,A活动需要2天2人完成,B活动需要2天2人完成,C活动需要5天4人完成,D活动需要3天2人完成,E活动需要1天1人完成,该阶段的时标网络图如下。该项目组共有8人,且负责A、E活动的人因另有安排,无法帮助其他人完成相应工作,且项目整个工期刻不容缓。以下()安排是恰当的,能够使实施任务顺利完成。A.B活动提前两天开始B.B活动推迟两天开始C.D活动提前两天开始D.D活动推迟两天开始

选项 A.B活动提前两天开始
B.B活动推迟两天开始
C.D活动提前两天开始
D.D活动推迟两天开始

答案 D

解析 假定负责A活动的2人,其中有1个人可以实施E活动。这2个人另有安排,无法帮助其他人完成相应工作,且项目整个工期刻不容缓。那么项目组还剩下6个人,B活动有3天的浮动时间,D活动有2天的浮动时间,C活动为关键路径没有浮动时间,人力资源也不能释放。因此,选择推迟D活动2天开始,等B活动在项目的第3天开始、第4天完成,释放出2人之后,D活动利用该2人完成。
转载请注明原文地址:https://tihaiku.com/congyezige/2295793.html

最新回复(0)
