已知某信息工程顶目由A B C D E G H I八个活动构成,项目工期要求为1

练习题库2022-08-02  56

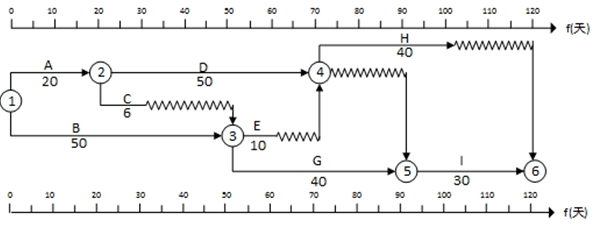

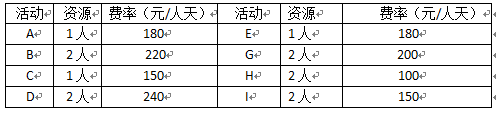

问题 已知某信息工程顶目由A B C D E G H I八个活动构成,项目工期要求为1 0 0天。顶目组根据初步历时估算、各活动间逻辑关系得出的初步进度计划网络图如下图所示(箭线下方为活动历时)。【问题1】(7分)(1)请给出该顶目初步进度计划的关键路径和工期。(2)该顶目进度计划需要压缩多少天才能满足工期要求?可能需要压缩的活动都有哪些?(3)若项目组将B和H均压缩至3 0天,是否可满足工期要求?压缩后顶目的关键路径有多少条?关键路径上的活动是什么?【问题2】(9分)项目组根据工期要求,资源情況及预算进行了工期优化,即将话动B压缩至3 0天、D压缩至40天,并形成了最终进度计划网络图;给出的顶目所需资源数量与资源费率如下:按最终进度计划执行到第4 0天晚对项目进行监测时发现,活动D完成一半,活动E准备第二天开始,活动G完成了1/4;此时累计支付的实际成本为4 0 0 0 0元,请在下表中填写此时该项目的绩效信息。【问题3】(6分)请计算第4 0天晚时项目的C V、S V、C P I、S P I(给出计算公式和计算结果,结果保留2位小数),评价当前项目缋效,幷给出改进措施。【问题4】(3分)项目组发现问题后及时进行了纠正,对项目的后续执行没有影响,请预铡项目完工尚需成本E T C和完工估算E A C(给出计算公式和计算结果)

选项

答案

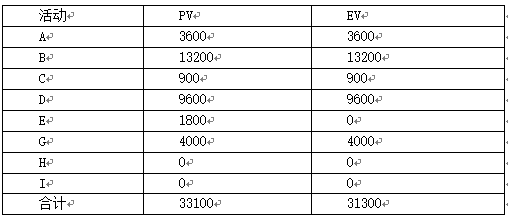

解析 【问题1】(1)关键路径:B G I工期1 2 0天。(2)需要压2 0天,可能需要压缩A、B、D、G、H、I活动(3)可以满足工期要求。关键路径有2条,分别是:A D H B G I【问题2】【问题3】第4 0天时,P V=3 3 1 0 0,E V=3 1 3 0 0,A C=4 0 0 0 0.C V=E V-A C=-8 7 0 0S V=E V-P V=-1 8 0 0C P I=E V/A C=3 1 3 0 0/4 0 0 0 0=0.7 8S P I=E V/P V=3 1 3 0 0/3 3 1 0 0=0.9 5因为C P I<1,S P I<1,所以进度落后,成本超支。改进措施:(1)关键活动的调整(快速跟进)(2)非关键活动的调整(将资源投入关键活动)(3)投入更多的资源以加速活动进程(増加资源、赶工)(4)指派经验更丰富的人去完成或帮助完成顶目工作(拫高工作效率)(5)改进方法或技术提高生产效率。(6)减小活动范围或降低活动要求(写不写都行)。【问题4】E T C=2 0*2 4 0*2+1 0*1 8 0+3 0*2 0 0*2+4 0*1 0 0*2+3 0*1 5 0*2=4 0 4 0 0E A C=E T C+A C=4 0 4 0 0+4 0 0 0 0=8 0 4 0 0
转载请注明原文地址:https://tihaiku.com/congyezige/2295698.html

最新回复(0)
