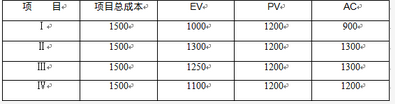

问题 项目Ⅰ.Ⅱ.Ⅲ.Ⅳ的工期都是三年,在第二年末其挣值分析数据如下表所示。按此趋势,项目 ( ) 应最早完工。A. Ⅰ B. ⅡC. ⅢD. Ⅳ

选项 A. Ⅰ
B. Ⅱ
C. Ⅲ
D. Ⅳ

答案 B

解析 这是最基本的计算,必须掌握。求出四个SPI=EV/PV中的最大值。SPI(I)=1000/1200=0.83SPI(II)=1300/1200=1.08SPI(III)=1250/1200=1.04SPI(IV)=1100/1200=0.92Max(0.83,1.08,1.04,0.92)=1.08,故SPI(II)最大。
