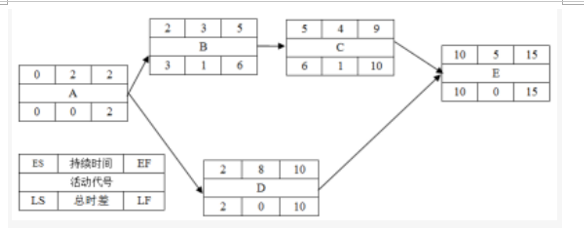

在下面的项目网络图中(时间单位为天),活动B的自由时差和总时差分别为0、1,如果

练习题库2022-08-02  42

问题 在下面的项目网络图中(时间单位为天),活动B的自由时差和总时差分别为0、1,如果活动A的实际开始时间是5月1日早8时,在不延误项目工期的情况下,活动B最晚应在( )前结束。A. 5月5日早8时B. 5月6日早8时C. 5月7日早8时D. 5月8日早8时

选项 A. 5月5日早8时
B. 5月6日早8时
C. 5月7日早8时
D. 5月8日早8时

答案 C

解析 将上图按六时标注填完:工作B的总时差为:LSB-ESB=3-2=1(天)工作B的自由时差为:ESC-EFB=5-5=0(天)根据题意,在不延误项目工期的情况下,活动B最晚应在“第6天末结束”(即活动B的LF),注意,这是按照网络图的时间定义,按此定义,项目应在“第0天末开始”。结合题干,“第0天末”等价于“5月1日早8时”,所以,“第6天末”就是“5月7日早8时”。提示:可以画时标网络图(以线段的长度表示时间)辅助思考。
