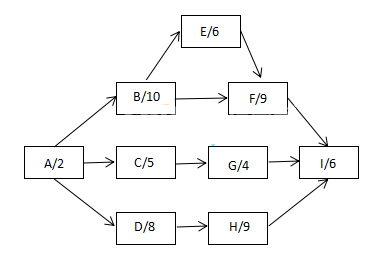

下图(单位:周)为某项目的进度网络图,项目各项工作顺序及工作时长如图所示,活动D

admin2022-08-02  148

问题 下图(单位:周)为某项目的进度网络图,项目各项工作顺序及工作时长如图所示,活动D的总浮动时间和自由浮动时间分别为(  ),该项目工期为(? )。A.17B.26C.37D.31

选项 A.17
B.26
C.37
D.31

答案 C

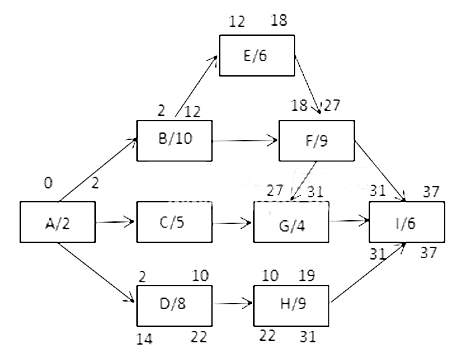

解析 如下图所示:关键路径为ABEFGI  工期为37天。D的自由时差=紧后工作最早开始时间—本工作的最早完成时间=10-10=0   D的总时差=最迟开始时间—最早开始时间 = 最迟完成时间—最早完成时间=22-10=12
转载请注明原文地址:https://tihaiku.com/congyezige/2303956.html

最新回复(0)
