问题

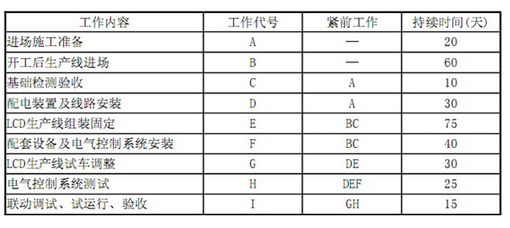

南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表)。LCD生产线安装网络计划工作逻辑关系及持续时间表
A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。问题1.按LCD生产线安装网络计划工作的逻辑关系及工作持续时间表为A施工单位项目部绘出安装进度双代号网络计划图。2.分析影响工期的关键工作是哪几个总工期需多少天3.基础检验工作增加到30天,是否影响总工期说明理由。LCD生产线设备晚到7天,是否影响总工期说明理由。4.如按合同工期完成,A施工单位如何进行工期调整
选项
答案
解析

1.LCD生产线安装进度双代号网络计划
2.影响工期的关键工作是:生产线进场,生产线组装固定,生产线试车调整,联动调试、试运行、验收,总工期=60+75+30+15=180天。3.基础检验工作增加到30天,不会影响总工期,因为基础检验在非关键线路上,出现的偏差小于总时差30天。 LCD生产线设备晚到7天,要影响总工期,因为该工作在关键线路上。4.A施工单位采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天,使工期按合同约定完成。
转载请注明原文地址:https://tihaiku.com/congyezige/1789583.html
本试题收录于:
机电工程题库钟辉芳分类
机电工程
钟辉芳
相关试题推荐
建设工程项目开工前,工程质量监督的申报手续应由项目()负责。A:建设单位
根据《安全生产许可证条例》,安全生产许可证的有效期为()年。A:3 B:
根据《建设工程安全生产管理条例》,下列建设工程活动中,属于特种作业的有()A:
以独立的单项工程或完整的工程项目为计算对象编制确定的生产要素消耗的数量标 准或
建设工程安全生产管理中,最基本的安全管理制度是()。A:安全生产责任制度
商业银行内部评级法下的合格保证,保证应为电子形式,且保证数额在保证期限内有效。(
消费金融已被成熟市场和新兴市场广泛使用,欧洲每年消费金融收入可占到其国内生产总值
在金融市场中,某些衍生产品可看作是特殊形式的保单,为投资者提供了转移()风
()是指通过投资或购买与标的资产收益波动负相关的某种资产或衍生产品,来冲销
下列关于银行业金融机构申请基础类衍生产品交易业务资格应当具备的条件中,说法错误的
随机试题
AfamouscollectionofPersian,Indian,andArabianfolktales,theArabianNight
InternetofThingsEraIsComingA)Frommeatthermometersmo
①中国旅游研究院以“促进中国旅游产业发展和国际交流的政府智库、业界智囊、学术高地”为建设宗旨。致力于旅游研究与数据分析。促进旅游业发展。②重点开展旅游业
HowtoPlanYourFutureCareerForafewmonthsbeforegraduat
(1)ThebiggestproblemfacingChileasitpromotesitselfasatouristdesti
CanTeachingGrammarReallyBeFun?【T1】______amongaverage
未决赔款准备金是指保险人对在保险有效期内发生的未决赔款从当期保费收入中提存的资金
开户单位的库存现金限额由开户银行根据开户单位()的日常零星开支所需的现金核定。A
男,50岁,早期胃癌术后2个月,查"C-UBT"试验阳性该患者应给予下列何种治疗
现浇钢筋砼构件模板拆除的条件有()。A.悬臂构件底模拆除时的砼强度应达设计
最新回复
(
0
)
