首页
登录
从业资格
某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设
某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设
考试题库
2022-08-02
79
问题
某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时间见下表。在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础验收不合格,建筑公司进行了整改,重新浇捣了混凝土基础,经检验合格,使基础检验的工作时间用了40天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10天。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。

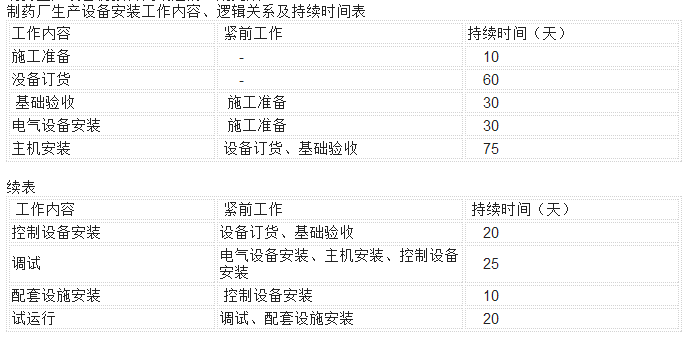

二、问题1.绘出安装公司编制的制药厂生产设备工程施工进度计划(双代号网络图)2.分析影响工期的关键工作是哪几个总工期需多少天3.基础检验工作增加到40天会不会影响总工期4.主机设备及控制设备晚到10天是否影响总工期说明理由。5.工程按合同工期完成,安装公司应在哪几个工作进行赶工
选项
答案
解析

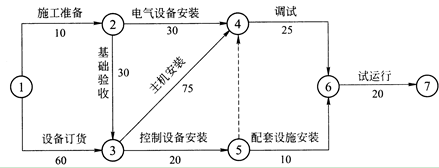

1.安装公司编制的制药厂生产设备施工进度计划(双代号网络)如下
2.影响工期的关键工作是:设备订货,主机安装,调试,试运行。总工期为180天。3.基础验收工作增加到40天,比计划时间多了10天,不会影响总工期,因为基础验收在非关键线路上,10天的偏差小于总时差20天。4.主机设备晚到10天,要影响总工期,因为该工作在关键线路上。控制设备晚到10天,不会影响总工期,因为该工作在非关键线路上,有时差55天。5.安装公司使工期按合同约定完成,应在主机安装,调试和试运行工作上赶工10天。
转载请注明原文地址:https://tihaiku.com/congyezige/1789577.html
本试题收录于:
机电工程题库钟辉芳分类
机电工程
钟辉芳
相关试题推荐
下列选项中,属于施工风险识别工作程序的有()。A:收集与施工风险有关的信息
下列表述中属于施工平行发承包模式特点的有()。A:各部分工程的发包,都以施工
下面关于工程量清单的说法,正确的有()。A:分部分项工程量清单应采用全费用综
施工项目一旦发生安全事故,必须实施“四不放过”的原则,包括()。A:事故原因
用比较法进行施工成本分析时,通常采用的比较形式有()。A:将实际指标与目标指
发生下列()事项时,发承包双方应当按照合同约定调整合同价款。A:工程变更
关于施工成本考核的说法,正确的有()。A:揭示成本变动规律,寻找降低施工项目
关于归档文件质量要求的说法,正确的有()。A:工程文件应采用耐久性强的复写纸
某建筑公司承包了一栋商业会馆工程的施工任务,该工程工期紧,施工技术难度大 ,设
根据《建筑安装工程费用项目组成》(44号文),施工企业发生的下列费用中, 应计
随机试题
Hewasaboutfortyyearsold,______,industrious,andmadealivingfromthel
Helloandwelcometothisweek’seditionofTellMeMore—theprogramwhere
下列关于商标代理管理办法说法错误的是()。A.商标代理组织不得接受同一商标案件中
林某、张某、江某和陈某合开了一家造纸厂,林某占30%的份额,因林某急需用钱想转让
2003-129.治疗肾不纳气虚喘的常用药是 A.磁石B.冬虫夏草C.胡桃
共用题干 一般资料:求助者,女性,27岁,某公司职员。案例介绍:求助者是家中独
工程实际进度偏差影响到总工期时,可采用( )等方法调整进度计划。A.缩短某些关
(2018年真题)下列沥青路面面层施工接缝处理的做法,错误的是()A.半幅施工
在工程进度曲线中,将实际进度与计划进度进行比较,可以获得的信息是()。A.实际
下列施工方进度控制的措施中,属于技术措施的是()。A.确定进度控制的工作流程
最新回复
(
0
)
