首页
登录
从业资格
某安装公司通过招标承接到某装置外系统工程(不包括设备、电仪等工程)的施工合同,合
某安装公司通过招标承接到某装置外系统工程(不包括设备、电仪等工程)的施工合同,合
最全题库
2022-08-02
84
问题

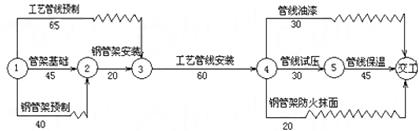

某安装公司通过招标承接到某装置外系统工程(不包括设备、电仪等工程)的施工合同,合同工期200天,开工前安装公司向承包商提交了施工方案和施工网络计划。施工方案:按专业施工顺序组织施工。劳动组织:专业施工物资供应:材料供货满足施工要求,脚手架随用随调。(1)当工程进行了1个月时,将实际进度与网络计划进行比较发现,钢管架预制拖后5天。(2)当工程进行了5个月时,又将实际进度与网络计划进行比较发现,工艺管线安装拖后20天。双代号网络图如下:
[问题1][简答题]实际进度与计划进度如何进行比较[问题2][简答题]网络计划经过一段时间实施后,如原计划不能满足工期要求,需要用什么方法进行调整[问题3][简答题]第一次检查后如何调整,请画出调整后的双代号网络图[问题4][简答题]第二次检查后如何调整,请画出调整后的双代号网络图
选项
答案
解析

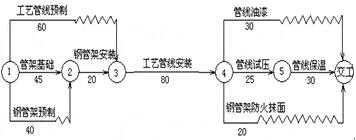

[问题1][简答题]实际进度与计划进度比较步骤:1)用开工前提交的施工网络计划作基础建立目标计划;2)定期在现行计划中录入实际进度并与目标计划进行比较;3)调整现行计划中出现的偏差,保证合同工期。[问题2][简答题]可采用如下两种方法进行调整。1)缩短关键线路上的工序作业时间(通过增加作业人员,延长工作时间,采用新工艺等)达到缩短工期的目的。2)增加作业、调整工序作业之间逻辑关系,达到缩短工期的目的。[问题3][简答题]由于在本案例中,预制钢管架工序有5天的自由时差,即使拖后5天也不会影响整个工程进度,所以不需要再调整。调整后的双代号网络图如图。

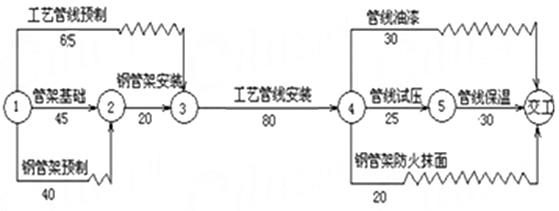

[问题4][简答题]可以采用的方法是缩短关键线路上的工序作业时间,如将工艺管线安装、工艺管线试压、管线保温的工序工期缩短,将管线试压工期由30天变为25天,再将保温工期由45天变为30天,总工期200天不变。调整后的双代号网络计划图如下。
转载请注明原文地址:https://tihaiku.com/congyezige/1789574.html
本试题收录于:
机电工程题库钟辉芳分类
机电工程
钟辉芳
相关试题推荐
下列表述中属于施工平行发承包模式特点的有()。A:各部分工程的发包,都以施工
施工质量控制的共同性依据包括()。A:设计文件 B:施工工艺方案 C:
编制工程建设监理实施细则的依据有()。A:项目审批文件 B:施工组织设计
质量监督机构在工程竣工阶段质量监督工作的内容有()。A:对所提出的质量问题的
发生下列()事项时,发承包双方应当按照合同约定调整合同价款。A:工程变更
关于归档文件质量要求的说法,正确的有()。A:工程文件应采用耐久性强的复写纸
根据FIDIC合同条件,为了不让索赔权利失效,承包人应在干扰事件结束后的()
根据《建筑安装工程费用项目组成》(44号文),施工企业发生的下列费用中, 应计
根据《标准施工招标文件》的规定,合同工程尚未全部竣工, 其中某项或某几项单位工
工程施工质量验收资料不包括()。A:施工现场质量管理检查记录 B:隐蔽工
随机试题
Thissectionmeasuresyourabilitytousewritingtocommunicateinanacade
对
某二级公路第×合同段长15km,路基宽度12m,其中挖方路段长4.5km,填方路
月经周期为32天,排卵通常发生在哪天( )A.月经第14天 B.月经第16天
确定药物归经的理论基础是A.药性理论B.阴阳学说C.脏腑经络理论D.整体观念E.
患者男性,45岁。患有活动性原发型肺结核。应用下列药物时,副作用为肝损害、关节痛
3G()失去吸引力了吗?如果简单以商用时间来判断,3G在中国确实(),但这种落后
请简述合理评分过程的步骤。
根据企业所得税法的规定,关于企业所得税的征税对象表述,正确的有( )。A.居民企
下列数据搜集方法中,属于搜集第二手统计数据的有( )。A.在控制条件下进行试验
最新回复
(
0
)
