问题
背景资料某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图1所示(时间单位:月),各项工作均匀速施工
施工准备和过程中发生以下事件事件1,由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟4个月,工期相应顺延4个月,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。事件2,推迟4个月开工后,当工作G开始之时检查实际进度,发现此前施工进度正常。此时,建设单位要求仍按原竣工日期完成工程,承包单位提出如下赶工方案,得到总监理工程师的同意。该方案将G、H、L三项工作均分成两个施工段组织流水施工,数据见施工段及流水节拍表(单位:月)
1.如果工作B、C、H要由一个专业施工队顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排该三项工作最合理?此时该专业施工队最少的工作间断时间为多少?2.指出事件1总监理工程师做法的不妥之处,并写出相应的正确做法3.请问组织何种流水施工?计算流水参数并计算G、H、L三项工作流水施工的工期为多少?工程总工期是多少?4.请画出流水施工横道图
选项
答案
解析
1.1、应按工作BCH顺序安排(1分),B工作晚开工一个月(1分)。该专业队施工中最少的工作间断时间为5个月(2分)。
2.(1)总监用口头指令不妥(1分),应该以书面形式通知承包单位推迟开工日期(1分);(2)给承包单位造成的损失不予补偿不妥。(1分)应顺延工期,并补偿因延期开工造成的损失(1分)。3.(1)组织无节奏流水施工(1分)。(2)计算流水步距(1分)采用错位相减求得差数列:G与H之间
C与H间的流水步距:K<G,H〉=max(2,3,—4)=3(月)(2分)H与L之间

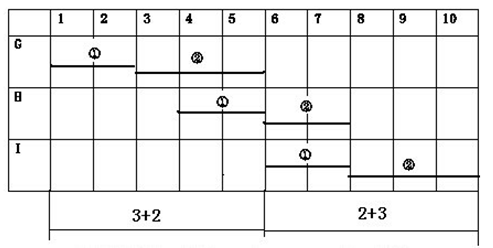

H与L间的流水步距:K<H,L〉=max(2,2,—5)=2(月)(2分)(3)G、H、L三项工作的流水施工工期为:T=(3+2)+(2+3)(1分)=10(月)(1分)(4)此时工程总工期为:4+6+10=20(月)(1分)。4.
转载请注明原文地址:https://tihaiku.com/congyezige/1788885.html
本试题收录于:
机电工程题库钟辉芳分类
机电工程
钟辉芳
相关试题推荐
下列属于企业集团财务公司的外部结算业务的有()。A.代理收付款 B.信用
金融资产管理公司对金融类不良资产一般采取()操作模式。A.按现值打折收购并
汽车金融公司是为中国境内的汽车购买者及销售者提供金融服务的非银行金融机构。汽车金
(2020年真题)《金融机构客户身份识别和客户身份资料及交易记录保存管理方法》规
(2019年真题)商业银行应建立客户身份资料和交易记录保存制度,对于交易记录,自
(2019年真题)下列关于金融机构客户身份识别和客户身份资料及交易记录的保存,说
(2017年真题)金融企业在批量转让不良资产时,应对资产管理公司的买方尽职调查提
(2020年真题)经中国银保监会批准,消费金融公司可以经营()等业务。A.发放
(2020年真题)消费金融公司A成立满三年,注册资本金10亿元,其办理的下列业务
(2017年真题)网络借贷信息中介机构不得从事或者接受委托从事的活动不包括()
随机试题
They______tohearthattheirfootballteamwonagreatvictoryovertheopponent
Springisa【B1】______season.Thetemperaturesaremild,andthebloomingtre
[originaltext]Somepeopledonotlikeanythingtobeoutofplace:theyare
[originaltext]Astheholidayshoppingseasonbegins,hackersaretryingtot
“一”在单念或在词句末尾时候念阴平。()
引起社区获得性肺炎占首位的革兰阴性杆菌是A.军团菌 B.铜绿假单胞菌 C.肺
锅炉本体主要由“锅”和“炉”组成,下列哪项不是“炉”所包括的设备()。A:省煤
甲公司投标承包了一栋高档写字楼工程的施工总承包业务,经业主方认可将其中的专业工程
左边为给定立方体的展开图形,右边选项哪一个可由其折叠而成? A.如图所示 B
Allemployeetravelexpensereportsmust
最新回复
(
0
)
