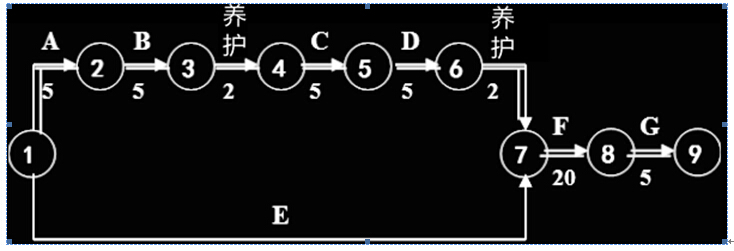

某工程基础底板施工,合同约定工期50天,项目经理部根据业主提供的电子版图纸编制了

免费题库2022-08-02  39

问题 某工程基础底板施工,合同约定工期50天,项目经理部根据业主提供的电子版图纸编制了施工进度计划(如图1)。底板施工暂未考虑流水施工。在施工准备及施工过程中,发生了如下事件:事件一:公司在审批该施工进度计划(横道图)时提出,计划未考虑工序B与C,工序D与F之间的技术间歇(养护)时间,要求项目经理部修改。两处工序技术间歇(养护)均为2天,项目经理部按要求调整了进度计划,经监理批准后实施。事件二:施工单位采购的防水材料进场抽样复试不合格,致使工序C比调整后的计划开始时间延后3天。因业主未按时提供正式图纸,致使工序E在6月11日才开始。事件三:基于安全考虑,建设单位要求仍按原合同约定时间完成底板施工,为此施工单位采取调整劳动力计划,增加劳动力等措施,在15天内完成了2700吨钢筋制作(工效为4.5吨/人·工作日)问题1.在答题卡上绘制事件一中调整后的施工进度计划网络图(双代号),并用双线表示出关键线路。2.考虑事件一、二的影响,计算总工期(假定各工序持续时间不变)。如果钢筋制作,钢筋绑扎及混凝土浇筑按两个流水段组织等节拍流水施工,其总工期将变为多少天?是否满足原合同约定的工期?3.计算事件三中钢筋制作的劳动力投入量,编制劳动力需求计划时,需要考虑哪些参数?4.根据本案例的施工过程,总承包单位依法可以进行哪些专业分包和劳务分包?

选项

答案

解析 1.2.?考虑事件一、二的影响,总工期55天如果钢筋制作,钢筋绑扎及混凝土浇筑按两个流水段组织等节拍流水施工,其总工期最短变为49.5天,能满足原合同约定50天工期。横道图如下:2700/(15?×?4.5)=40?人编制劳动力需要量计划时,需要考虑:工程量、劳动力投入量、持续时间、班次、劳动效率、每班工作时间。4.专业分包:防水工程,地基基础工程;劳务分包:钢筋制作,钢筋绑扎,模板工程,混凝土浇筑,垫层和胎膜。
转载请注明原文地址:https://tihaiku.com/congyezige/1788868.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
