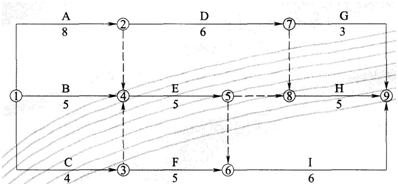

问题 某工程项目的进度计划如下面双代号网络计划所示(时间单位:周)。在该网络计划中,工作F的总时差为(  )周A.2B.3C.4D.5

选项 A.2
B.3
C.4
D.5

答案 C

解析 工作F的后续工作线路只有一条,其总时差之和(此处只有一项工作I,并且为关键工作)为0,工作F本身的自由时差为4(也可从标号追踪后图上工作F的波形线为4得出),所以工作F的总时差=4+0=4(周)。
