背景资料 施工单位承接了某地铁工程的机电安装任务,工程内容包括:消防、空调、动

admin2022-08-02  35

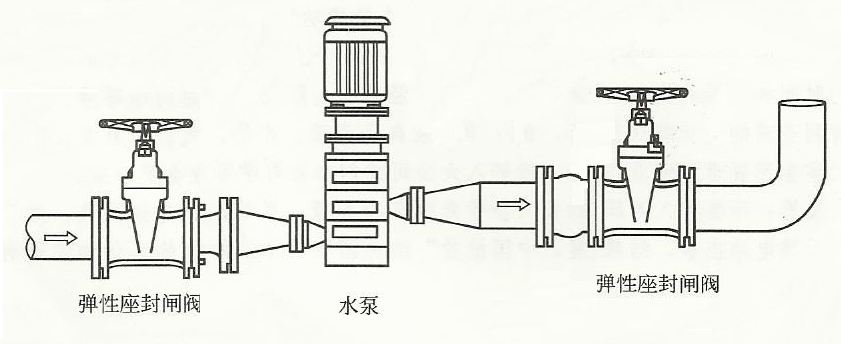

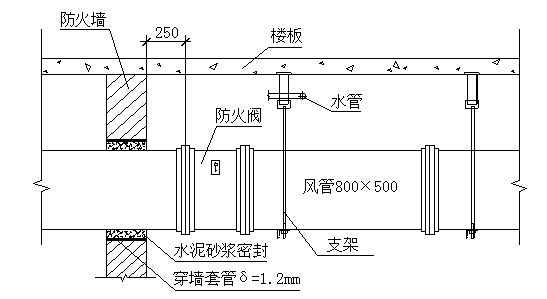

问题 背景资料施工单位承接了某地铁工程的机电安装任务,工程内容包括:消防、空调、动力照明、给排水等系统的安装。由于工期较紧,施工单位安排人员加班加点抢工期,在规定时间内对工程进行了预验收,但由于抢工期原因,工程存在诸多质量问题。事件1:在消防验收时,消防部门对消防水泵的安装提出了异议,认为泵的吸入管和排出管上缺少关键部件,下达了整改通知书。事件2:因消防施工单位提交的资料不全,未通过消防验收。事件3:图示为1000Pa的镀锌风管穿越低压配电室防火墙处的封堵情况及防火阀安装情况。事件4:在灯具通电调试时,发现个别灯具外壳带电,经检查是螺口灯头的接线漏电;3.5kg的吊灯固定在直径5mm的螺钉上;还发现嵌入式吸顶灯(重10.5kg)的固定及装置,按灯具重量的2倍抽查了10%做了强度试验,整改后通过验收。问题:1.请问泵的吸入管和排出管上分别缺少何种部件? 分别起何种作用?2.消防施工单位应提交哪些资料?3.事件3图示中安装存在哪些错误?4.事件3中的风管属于什么压力等级?并说明判断依据。该风管可以采用哪些咬口形式?5.对事件4中灯具安装中的错误之处加以整改。在质量验收时,该电气工程应提交哪些安全和功能的检测资料?

选项

答案

解析 1.(1)吸入管上缺少过滤器。作用:过滤水中的固体颗粒。
(2)排出管上缺少止回阀。作用:制止水倒流,防止水泵及电机逆转,烧毁电机。
2. 消防施工单位应提交:竣工图、设备开箱记录、施工记录、隐蔽工程验收记录、设计变更记录、调试报告、竣工报告。
3.(1)风管穿墙套管厚度1.2mm不妥,风管穿过防火墙时,应设钢板厚度不小于1.6mm的预埋管或防护套管。
(2)采用水泥砂浆封堵不妥,水泥砂浆是刚性防水材料。风管与套管之间应采用不燃柔性材料封堵。
(3)防火阀未设置单独支架不妥,根据规范,边长或直径大于等于630mm的防火阀应设置独立的支吊架。
(4)防火阀位置不妥,距防火墙250mm。根据规范,防火分区隔墙两侧的防火阀,距墙表面应不大于200mm。
4.事件3中的风管压力为1000Pa,属于中压风管。因为按风管系统工作压力分类,风管分为微压、低压、中压、高压。当500Pa<P≤1500Pa时,属于中压风管。该风管可以采用单咬口、立咬口、联合角咬口、转角咬口、按扣式咬口。
5.(1)螺口灯头的接线漏电,整改:螺口灯头的相线应接于螺口灯头中间的端子上;
(2)3.5kg的吊灯固定在直径5mm的螺钉上不正确,整改:质量大于3kg的悬吊灯具,应固定在螺栓或预埋吊钩上,螺栓或预埋吊钩的直径不应小于灯具挂销直径,且不应小于6mm;
(3)重10.5kg的嵌入式吸顶灯的固定及装置,按灯具重量的2倍抽查了10%做了强度试验不正确,整改:质量大于10kg的灯具,固定装置及悬吊装置应按灯具重量的5倍做强度试验,且持续时间不得少于15min。应全数检查(检查比例100%)。
质量验收时,电气工程应提交的安全和功能的检测资料包括:
1)照明全负荷试验记录;
2)大型灯具牢固性试验记录;
3)避雷接地电阻测试记录;
4)线路、插座、开关接地检验记录。
