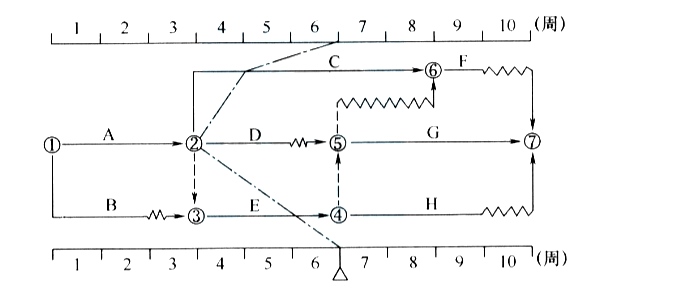

某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线,下

练习题库2022-08-02  36

问题 某工程双代号时标网络计划如下图所示,根据第6周末实际进度检查结果绘制的前锋线,下列描述正确的是( )。A:C工作实际进度拖后2周,影响工期2周B:D工作实际进度超前2周,不影响工期C:E工作实际进度拖后1周,不影响工期D:E工作实际进度拖后1周,影响总工期1周

选项 A:C工作实际进度拖后2周,影响工期2周
B:D工作实际进度超前2周,不影响工期
C:E工作实际进度拖后1周,不影响工期
D:E工作实际进度拖后1周,影响总工期1周

答案 D

解析 2019版教材P137
本题考查的是前锋线比较法。选项A,C工作实际进度拖后2周,其总时差为1周,所以影响工期1周;选项B,D工作实际进度拖后3周,其总时差为1周,所以影响总工期2周;选项C,E工作实际进度拖后1周,影响总工期1周。
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/2246807.html
本试题收录于: 注册税务师题库5127分类

最新回复(0)
