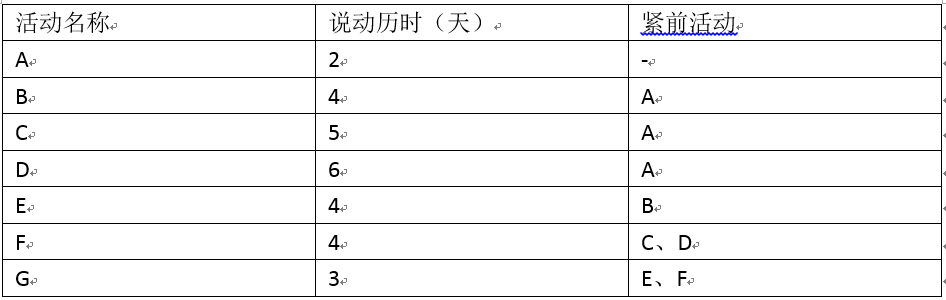

某项目包含A、B、C、D、E、F、G七个活动,各活动的历时估算和活动间的逻辑关系

资格题库2022-08-02  46

问题 某项目包含A、B、C、D、E、F、G七个活动,各活动的历时估算和活动间的逻辑关系如下表所示,活动C的总浮动时间是1天,该项目工期是( )天A:13B:14C:15D:16

选项 A:13
B:14
C:15
D:16

答案 C

解析 由图可知,关键路径ADFG,工期2+6+4+3=15C的总浮动时间=8-7=1
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/2246382.html
