某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009 年版)》
某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009 年版)》
考试题库
2022-08-02
108
问题

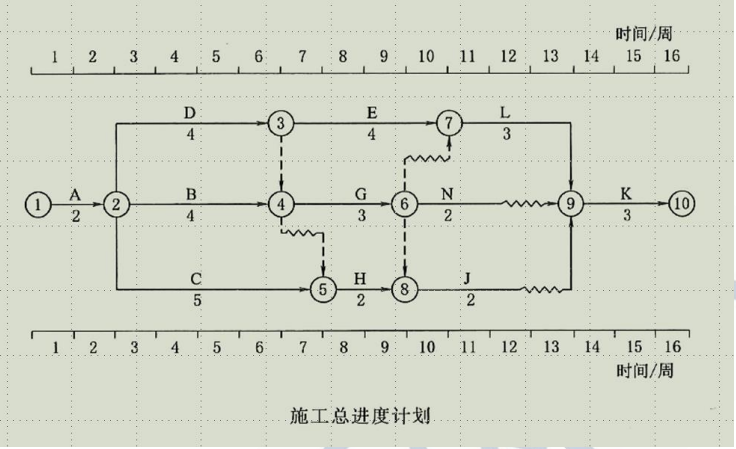

某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009 年版)》签订了施工合同,经总监理工程师批准的施工总进度计划见下图,合同工期为 16 周,各项工作均按最早开始时间安排且匀速施工。
【事件】 工程施工至第 4 周末时进行进度检查,发生如下事件:事件 1:工作 A 已经完成,工作 B、工作 C 施工过程中,由于设计变更原因,造成承包人的施工人员和施工机械设备窝工 10 万元,工作 B 实际完成工作量占估算工程量的 25%,工作 C 实际完成工程量占估算工程量的 20%。事件 2:施工过程中发现地下文物,导致工作 D 尚未开始,造成承包人施工机械设备闲置损失3 万元,人员窝工 2 万元。承包人对现场文物保护费用为 1 万元。【问题】1.根据第 4 周末的检查结果,在施工总进度计划图上绘制实际进度前锋线,并分析工作 B、工作 C、工作 D 的实际进度对工期的影响,说明理由。2.承包人在第 4 周末就工作 B、工作 C、工作 D 出现的进度偏差提出工期延期,监理机构应批准的工程延期是多长时间?说明理由。3.承包人分别就事件 1、事件 2 提出费用索赔,监理机构应批准的费用索赔是多少?说明理由
选项
答案
解析

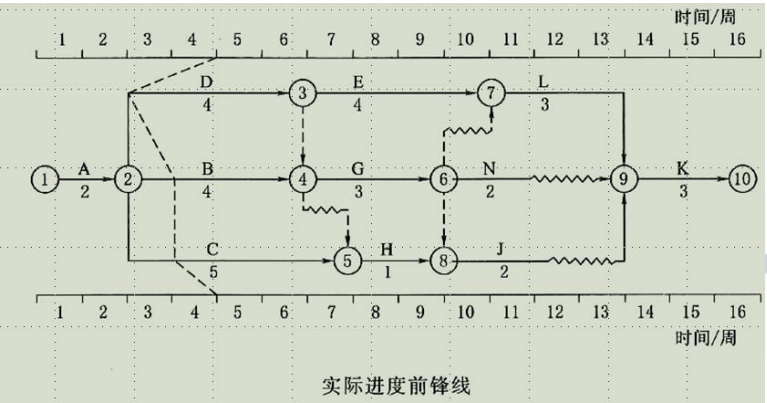

问题 1:根据第 4 周末的检查结果,绘制的实际进度前锋线见下图。
根据上图的实际进度前锋线,分析如下:(1)工作 B 拖后 1 周,因工作 B 的总时差为 1 周,所以不影响工期。(2)工作 C 拖后 1 周,因工作 C 的总时差为 1.5 周,所以不影响工期。(3)工作 D 拖后 2 周,因工作 D 是关键工作,所以影响工期延误 2 周。问题 2:工作 B、工作 C 拖后不影响工期,工作 D 拖后 2 周影响工期延长 2 周,监理机构应批准工期延期 2 周。理由:施工过程中发现地下文物造成的工作 D 拖延,不属于承包人责任,应予以补偿。问题 3:事件 1 中监理机构批准的费用索赔为 10 万元。理由:设计变更是非承包人原因导致的,由此引起的施工人员和机械设备窝工费用由发包人承担。事件 2 中监理机构批准的费用索赔为 3+2+1=6(万元)。理由:因施工场地发现文物导致的费用增加由发包人承担。
转载请注明原文地址:http://tihaiku.com/jzgc/2721996.html
本试题收录于:
监理案例分析水利工程题库监理工程师分类
监理案例分析水利工程
监理工程师
相关试题推荐
以下( )属于监理人的权利。A.选择工程总承包人 B.选择工程分包人
在索赔事件影响结束后14天内,承包人应向监理人递交最终索赔报告,说明最终要求索赔
承包人应在知道或应当知道索赔事件发生后()内,向监理人递交索赔意向通知书,并说明
南方地区的某节制闸工程,发包人与承包人依据《标准设计施工总承包招标文件(2012
某泵站工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》
某地方工程,发包人与承包人依据《水利水电工程标准施工招标文件(2009年版)》签
某泵站工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签
某实施监理的引水工程,发包人与承包人签订施工合同,约定的承包范围包括A、B、C、
某调水工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签
某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签
随机试题
5月15日,某交易所8月份黄金期货合约的价格为399.5美元/盎司,10月份黄金期货合约的价格为401美元/盎司。某交易者此时入市,买入一份8月份黄金期货合约,
EnglishBusinessLetterFormatI.Demandsofstationery—businesses:—thefirst
Accordingtothestudy,howmanypeoplereallyintendtoloseweight?[originalt
下列各组物质,化学键类型相同、晶体类型也相同的是()。A.HCL和KCL B.
钾主要存在于()。A.细胞内 B.细胞外 C.肌肉 D.骨骼 E.
《变电评价管理规定》要求,地市公司物资供应中心在变电评价工作中的职责有,协调处理
A.物块从c运动到b所用时间大于从b运动到c的时间 B.物块上滑过程的加速度与
商品流通企业的战略制定者必须考虑的创新有()。A:产品创新 B:制度创新 C
A.麻黄配杏仁 B.麻黄配石膏 C.麻黄配桂枝 D.麻黄配细辛 E.麻黄
甲房地产开发企业2021年采取分期收款方式向乙企业销售其开发的房地产,双方于2月
最新回复
(
0
)
