某泵站工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签
某泵站工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签
免费题库
2022-08-02
110
问题

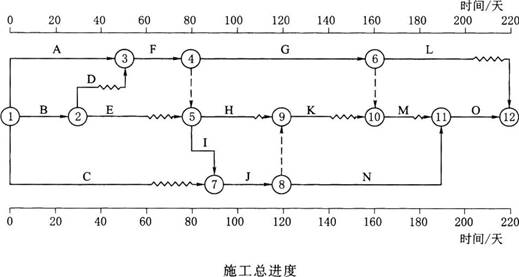

某泵站工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》签订了施工合同。经总监理工程师批准的施工总进度见下页图(时间单位:天),合同工期为220天,各项工作均按最早开始时间安排且匀速施工。
施工过程中发生如下事件:事件1:工作B完成后,承包人发现施工现场地质情况与施工图不符,因设计变更,导致工作D和工作E分别比原计划推迟10天和5天开始施工,造成承包人窝工损失15万元。承包人向项目监理机构提出要求工程延期15天、窝工损失补偿15万元。事件2:工程开工后90天下班时,监理工程师检查各工作的实际进度为:工作G正常;工作H超前10天;工作I拖后10天。事件3:针对事件2,发包人要求工程按原合同工期完成,承包人对施工总进度进行了调整,将工作N持续时间压缩到60天。【问题】1.指出图中所示施工总进度计划的关键路线以及工作H、工作K、工作M的总时差和自由时差。2.事件1中,项目监理机构应批准的工程延期和费用补偿分别为多少?说明理由。3.事件2中,请画出第90天检查的前锋线,并分别指出第90天下班时各工作时间进度对总工期的影响,并说明理由。4.事件3中,指出计划调整后工作H、工作K、工作M的总时差和自由时差。
选项
答案
解析

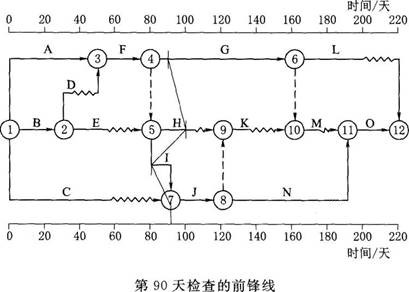

问题1:关键路线:A→F→I→J→N→O(或1→3→4→5→7→8→11→12)。工作H的总时差40天,自由时差10天;工作K的总时差30天,自由时差20天;工作M的总时差10天,自由时差10天。问题2:工程延期为0;费用补偿15万元。理由:施工现场地质情况与施工图不符造成设计变更,是发包人的原因造成的。由于工作D推迟10天,总时差10天;工作E推迟5天,总时差20天,推迟的时间均未超过其总时差,不影响工期。问题3:工作2中,第90天检查的前锋线见下图。
第90天检查时,工作G正常,对总工期无影响;工作H超前10天,但不是关键工作,所以对总工期无影响;工作I拖后10天,工作I是关键工作,所以会造成总工期延长10天。最终会对总工期造成延长10天的影响。问题4:工作N压缩到60天后,工作H总时差50天,自由时差30天;工作K总时差20天,自由时差10天;工作M总时差10天,自由时差10天。
转载请注明原文地址:http://tihaiku.com/jzgc/2722034.html
本试题收录于:
监理案例分析水利工程题库监理工程师分类
监理案例分析水利工程
监理工程师
相关试题推荐
工程师甲根据其单位指派开发出某种碳酸饮料配方后,单位对该配方采取了全面的保密措施
金融工程的应用领域包括()。A.金融产品创新 B.资产定价 C.套利
金融服务实体至少包括()方面的内容。A.支持国家战略性、重大工程 B.
严寒地区的某住宅小区工程为绿色建筑,在“四节一环保”中采用了很多技术。该住宅小区
基础设施工程项目采用PPP模式,政府部门和社会投资人共同出资,总投资六个亿,资本
严寒地区的某住宅小区工程为绿色建筑,在“四节一环保”中采用了很多技术。该住宅小区
简述工程索赔产生的五个原因
简述工程伦理的三个特征
简述工程活动中工程伦理的作用
简述工程师的工程责任与政府、企业的工程责任不用的三个原因
随机试题
Ourschoolsinginggroupisgoingtogive______performancenextmonth;don’tm
______Icansee,thereisonlyonepossiblewaytogettothetopofthemountai
【B1】[br]【B3】A、respondtoB、comeatC、arriveatD、bringaboutC本题考查短语的用法。arrive
公共部门私有化使政府规模和活动范围大大减小,也改变了政府在国家经济活动中的形象,
下列措施中,不能解决外部性引起的市场失灵的是()。A.对排污企业征税 B.对
按照工程项目建设程序、下列投资控制目标排列顺序正确的是()。A.投资估算、设计概
(2016年真题)属于抗血小板药品有A.氯吡格雷 B.双嘧达莫 C.替罗非班
根据《民法典》总则,应当采用书面形式的合同包括()。A.建设工程监理合同
酸雨的发生主要是由于( )。A.工业企业排放硫酸过多 B.工业企业排放硝酸过
依据《道路交通安全法》的规定,道路施工作业或者道路出现损毁,未及时设置警示标志、
最新回复
(
0
)
