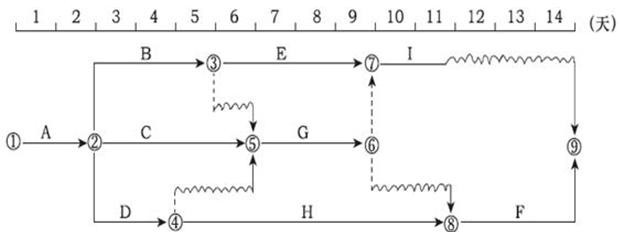

某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
资格题库
2022-08-02
74
问题
某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
A.工作A为关键工作B.工作B的总时差为3天C.工作C的总时差为2天D.工作E的自由时差为3天E.工作E的总时差为3天
选项
A.工作A为关键工作
B.工作B的总时差为3天
C.工作C的总时差为2天
D.工作E的自由时差为3天
E.工作E的总时差为3天
答案
ABCE
解析
本题考查的是时间坐标网络计划。关键线路为①→②→④→⑧→⑨。工作的总时差:以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差;其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。
转载请注明原文地址:http://tihaiku.com/jzgc/2715250.html
本试题收录于:
目标控制交通工程题库监理工程师分类
目标控制交通工程
监理工程师
相关试题推荐
在企业生产计划指标中,工业增加值属于( )。A.产品品种指标 B.产品产值指
下列各项中,不属于企业公共关系活动职能的是( )。A.信息监测 B.反馈调整
下列各项中,属于年度计划控制负责人的是( )。A.企业中层经理和销售人员 B
下列各项中,不属于营销控制的是( )。A.年度计划控制 B.获利性控制 C
关于市场营销计划的内容,下列说法错误的是( )。A.确立营销目标时,明确营销计
确定各单位、部门之间的相互联系,以及它们之间在信息沟通和相互协作方面的原则和方法
现代企业中负责决定公司的经营计划和投资方案的是( )。A.股东大会 B.董事
战略控制的方法不包括( )。A.杜邦分析法 B.平衡计分卡 C.利润计划轮
在工作分析的形成结果阶段,应进行的主要工作包括()。A.制定工作分析计划
除高效的信息技术外,实现虚拟库存还必须具备的条件是()。A.卖方市场的环
随机试题
Seekingtobuildsupportamongblackfamiliesforitseducationreformlaw,
______doesnotbelongtoTheGreatLakes.A、SuperiorB、MichiganC、HuronD、Walden
FiveCommonMistakesinConversationsandTheirSolutionsI.Notlist
Whichwordistheoddoneout?London,Paris,Dublin,TheHague,ViennaTheHague
()是指建筑工程施工质量中不符合规定要求的检验项或检验点,按其程度可分为严重缺
幼儿园内部环境包括( )。A.物质环境和精神环境 B.制度环境和人文环境
读某城市“城市人口占总人口比重变化图”,回答题。 下列说法正确的
"广告费结转"科目累计余额不得超过当年营业收入的()。A.1‰ B.2‰
下列选项中,不属于投标人相互串通投标情形的是()。A.投标人之间协商投标报
施工项目信息管理工作中,在项目施工过程中形成的单位工程交工质量核定表属于()信息
最新回复
(
0
)
